2021年08月26日
【工程進度播報】京西·觀雲台|2021年8月
截止2021 年8月底,京西·觀雲台項目施工按照本年度既定計劃穩步向前推進,各施工工序緊張£而有序開展中。

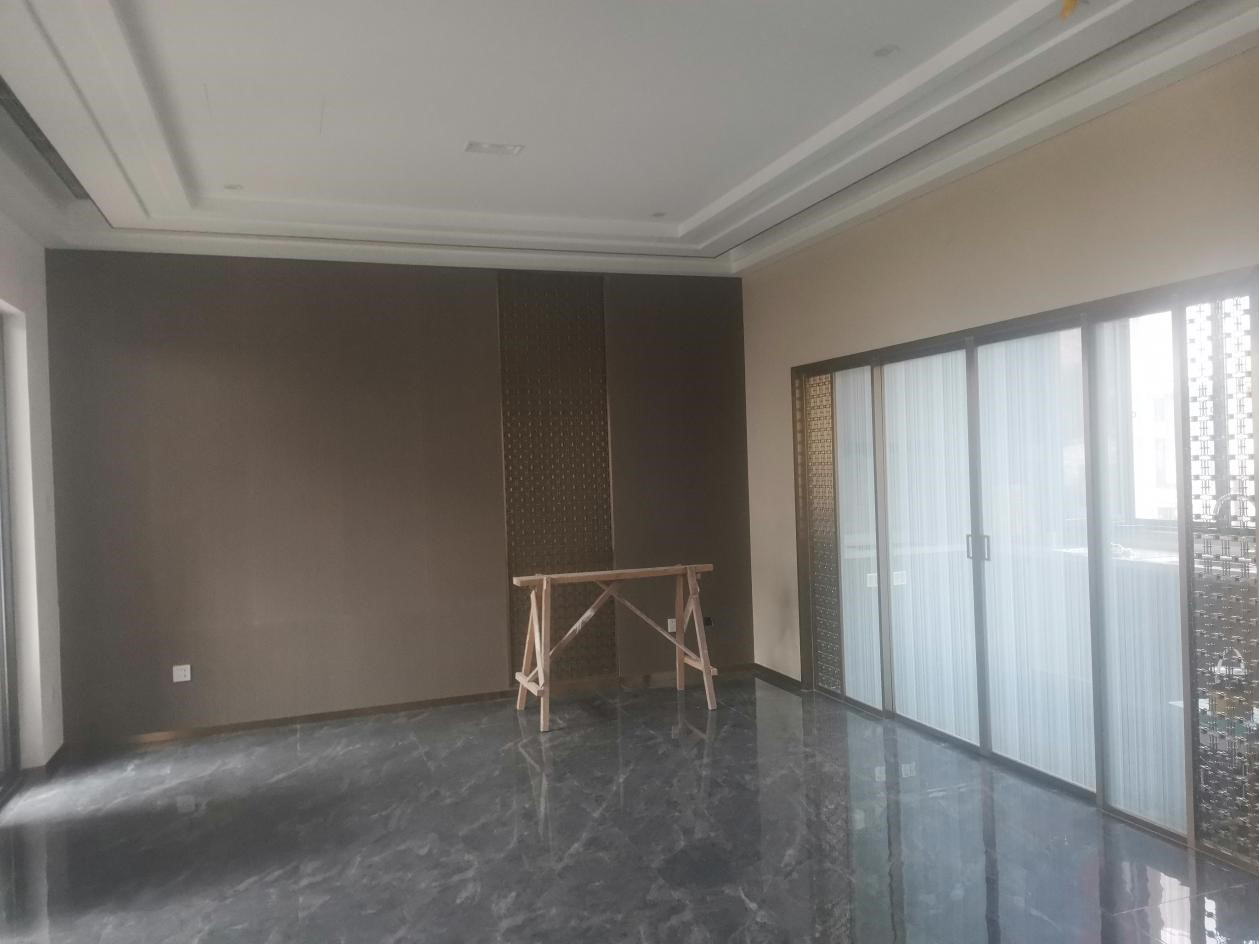

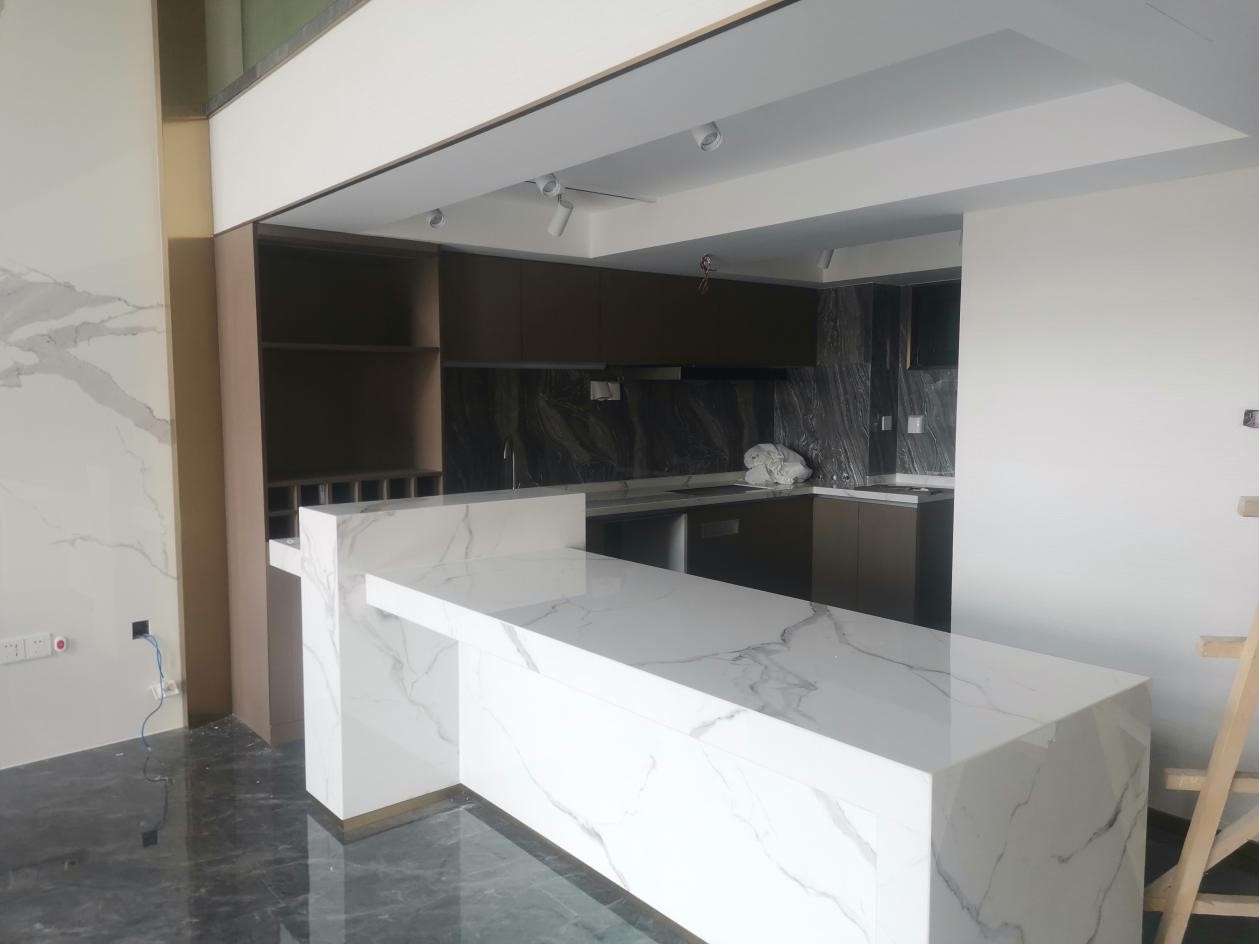

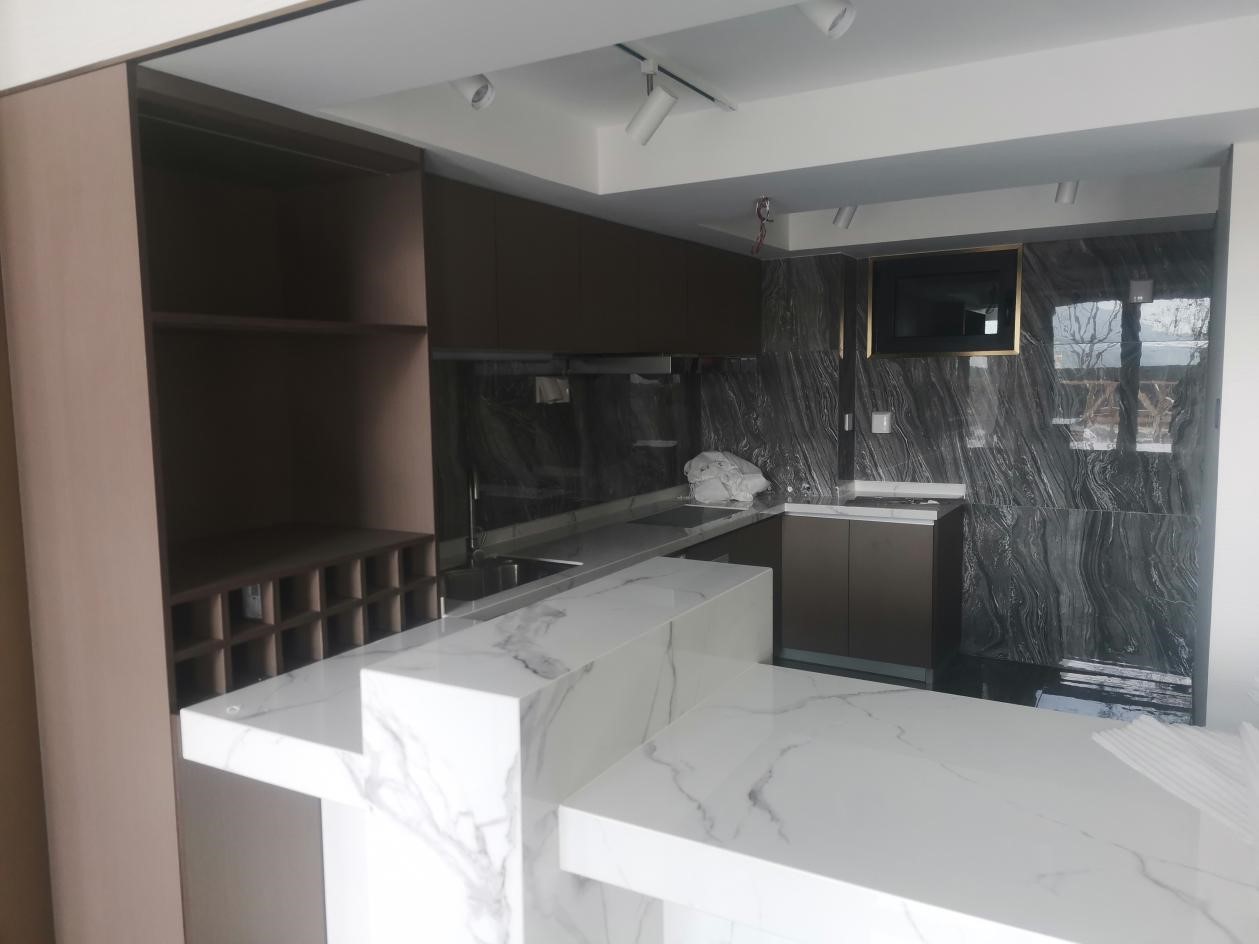

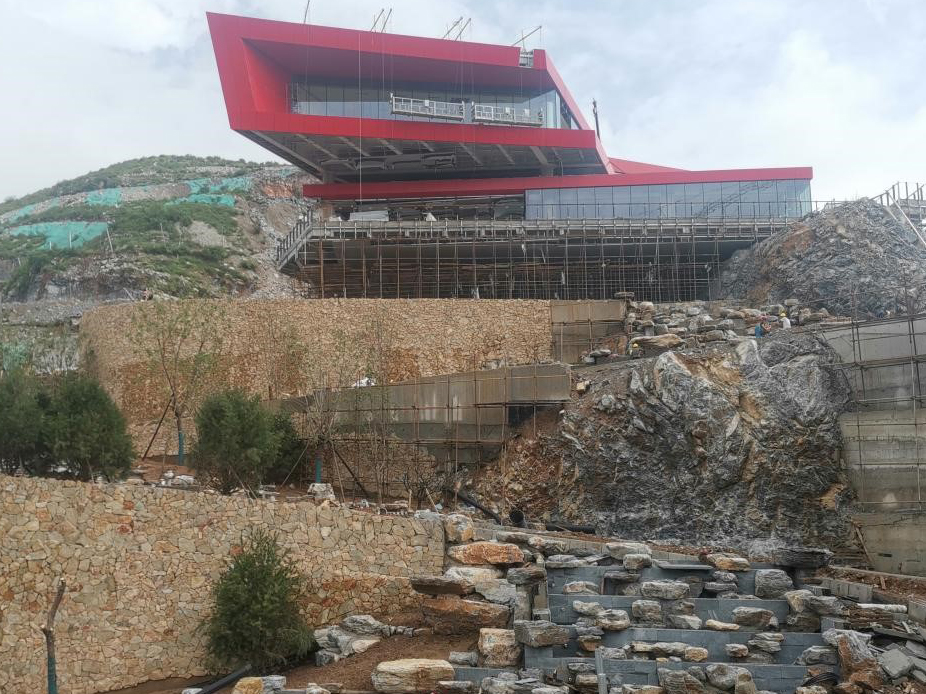

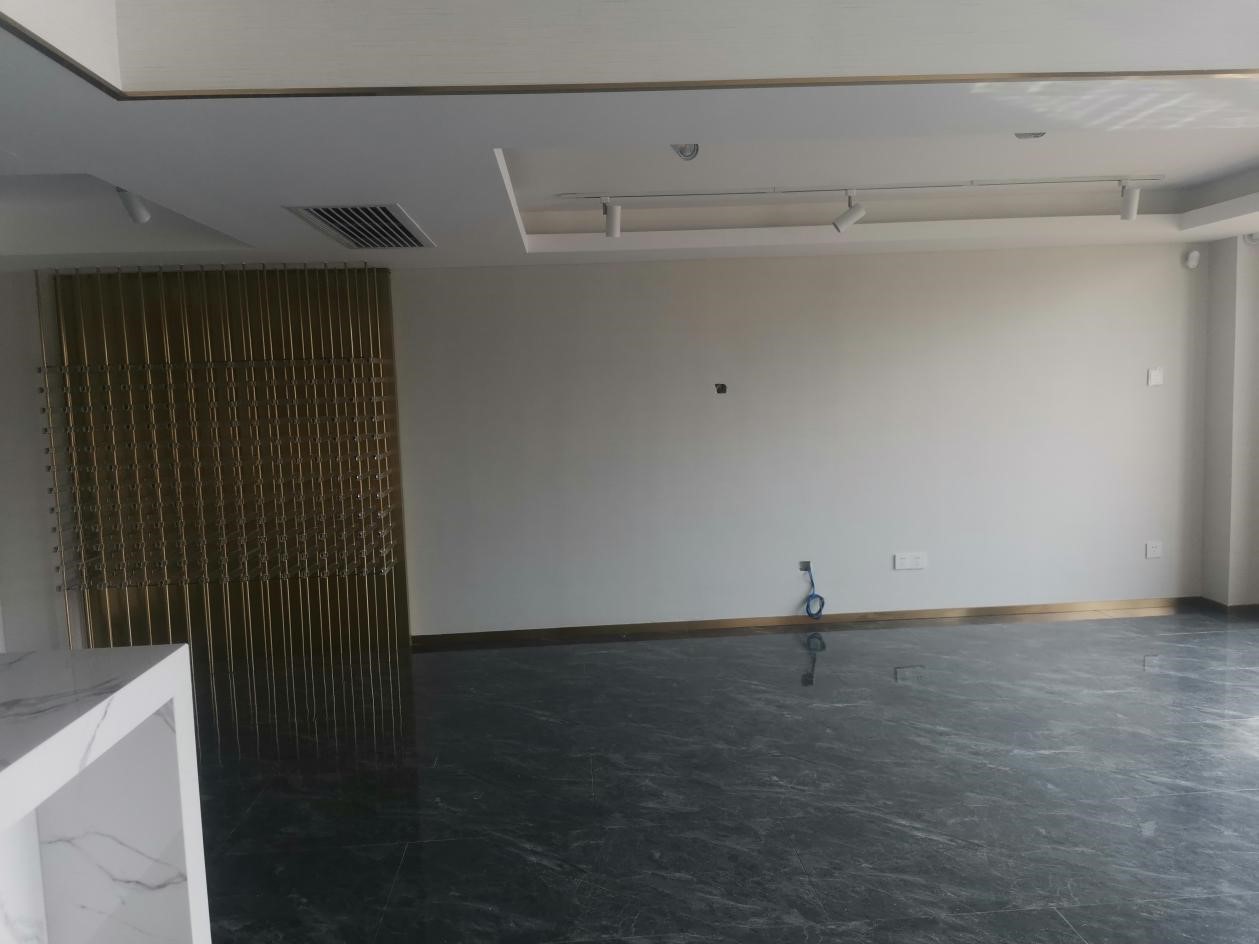

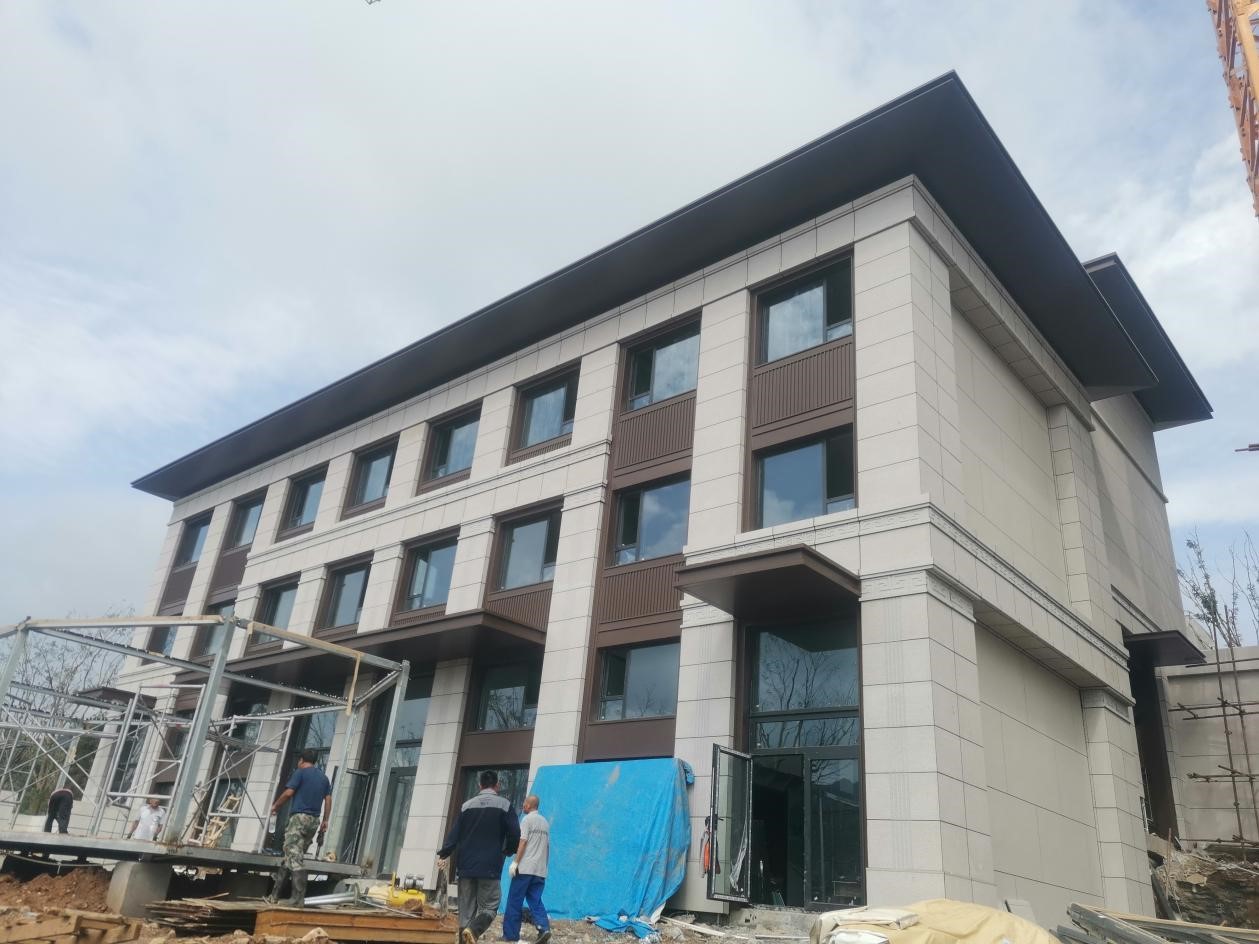

售樓處精裝及幕牆施工進入最後收尾階段,目前精裝部分二次結構及隔 牆龍骨及封闆施工全部完成,吊頂封闆完成,牆地面石材鋪貼完成80%,各面層進行€最後收尾工作;幕牆龍骨焊接完成,三層玻璃及鋁闆完成,二層鋁闆及玻璃完成,首層玻璃完成50%。

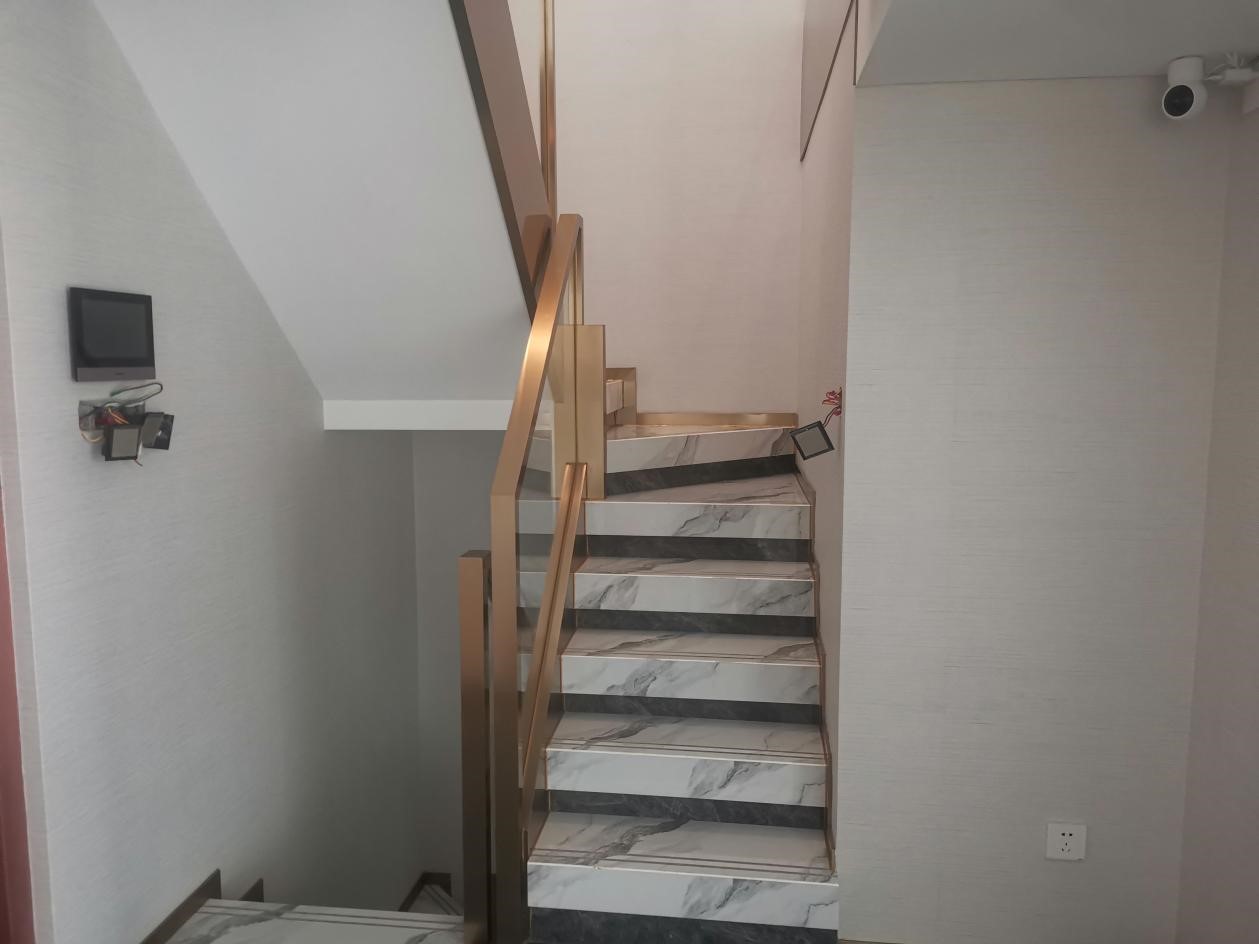

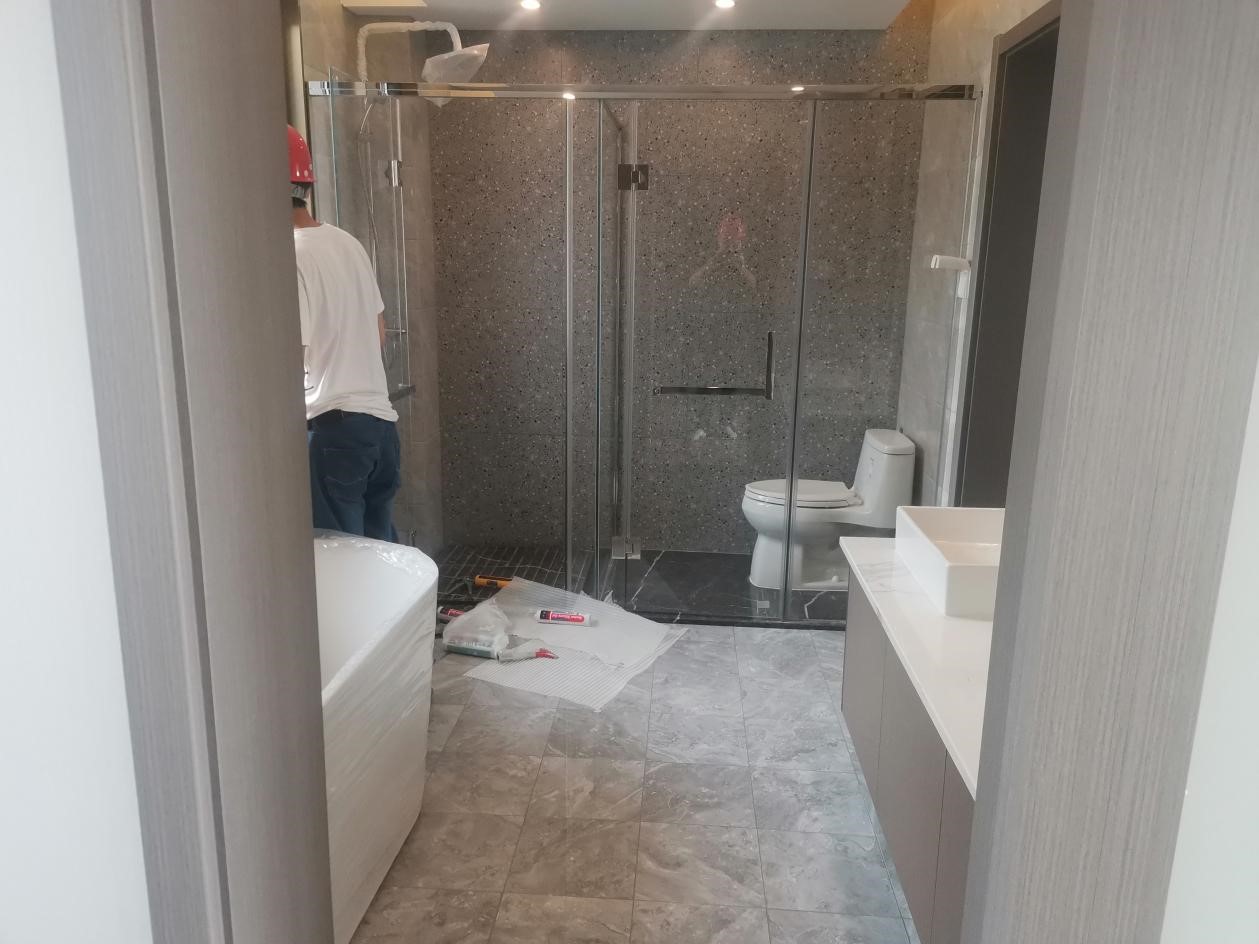

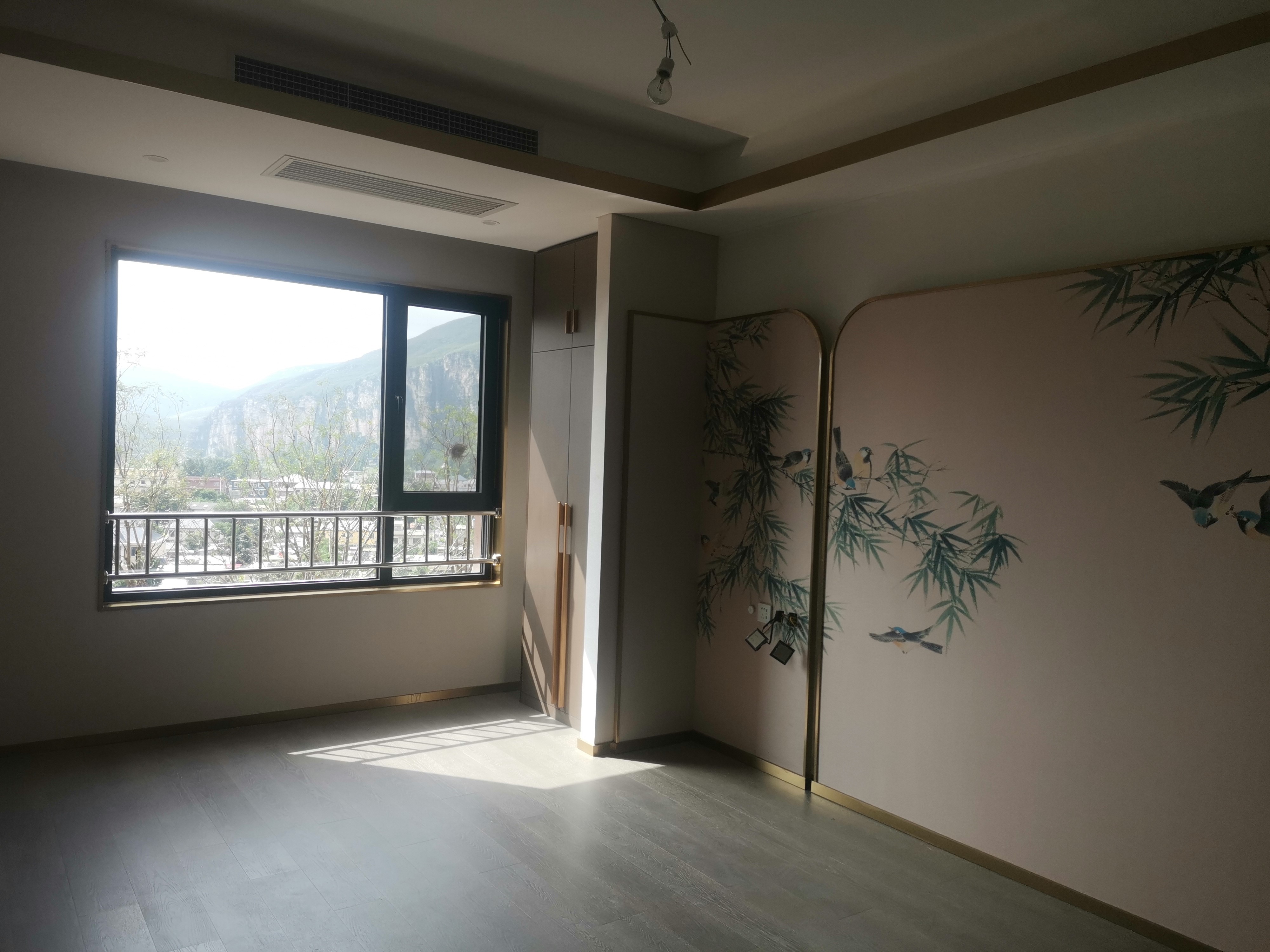

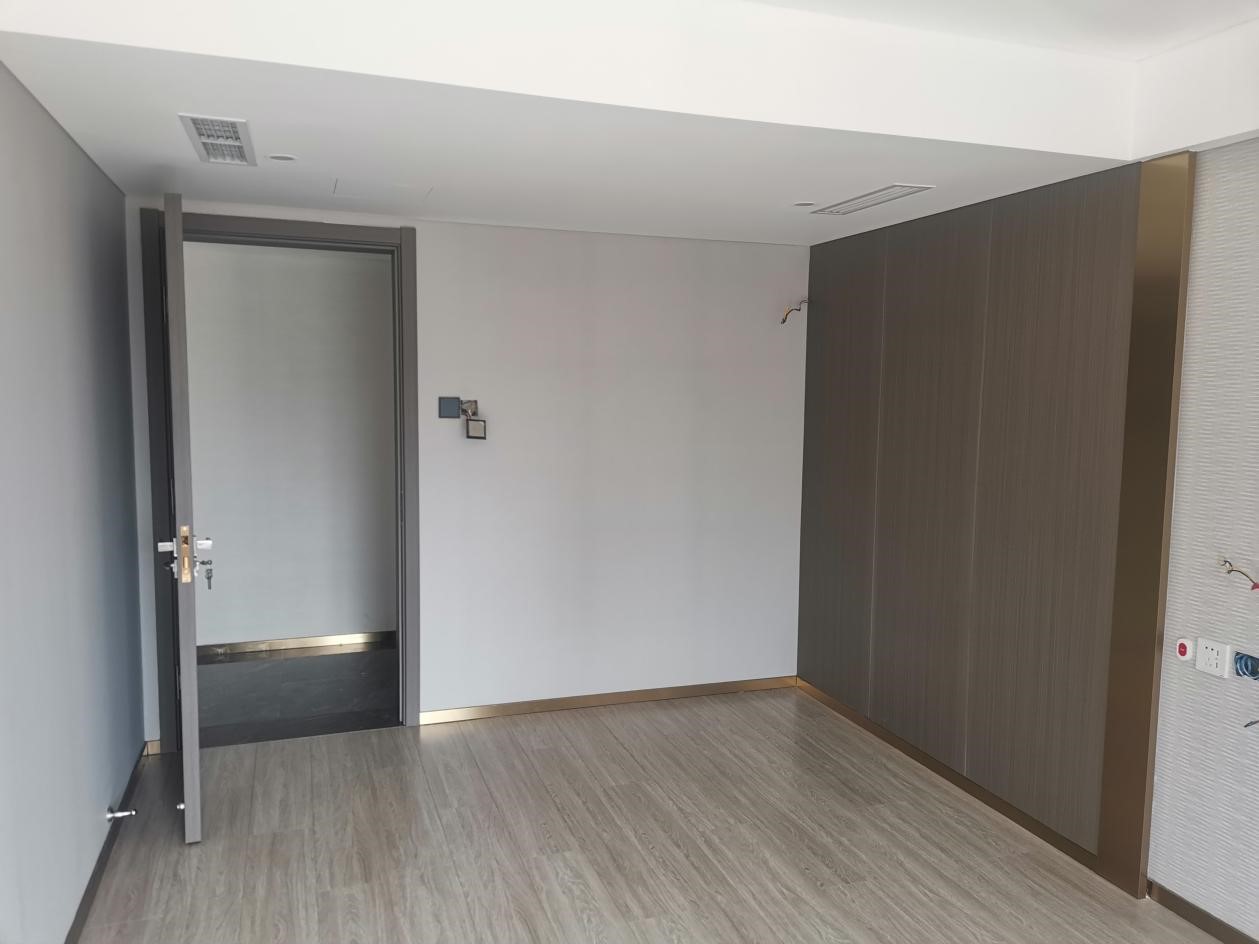

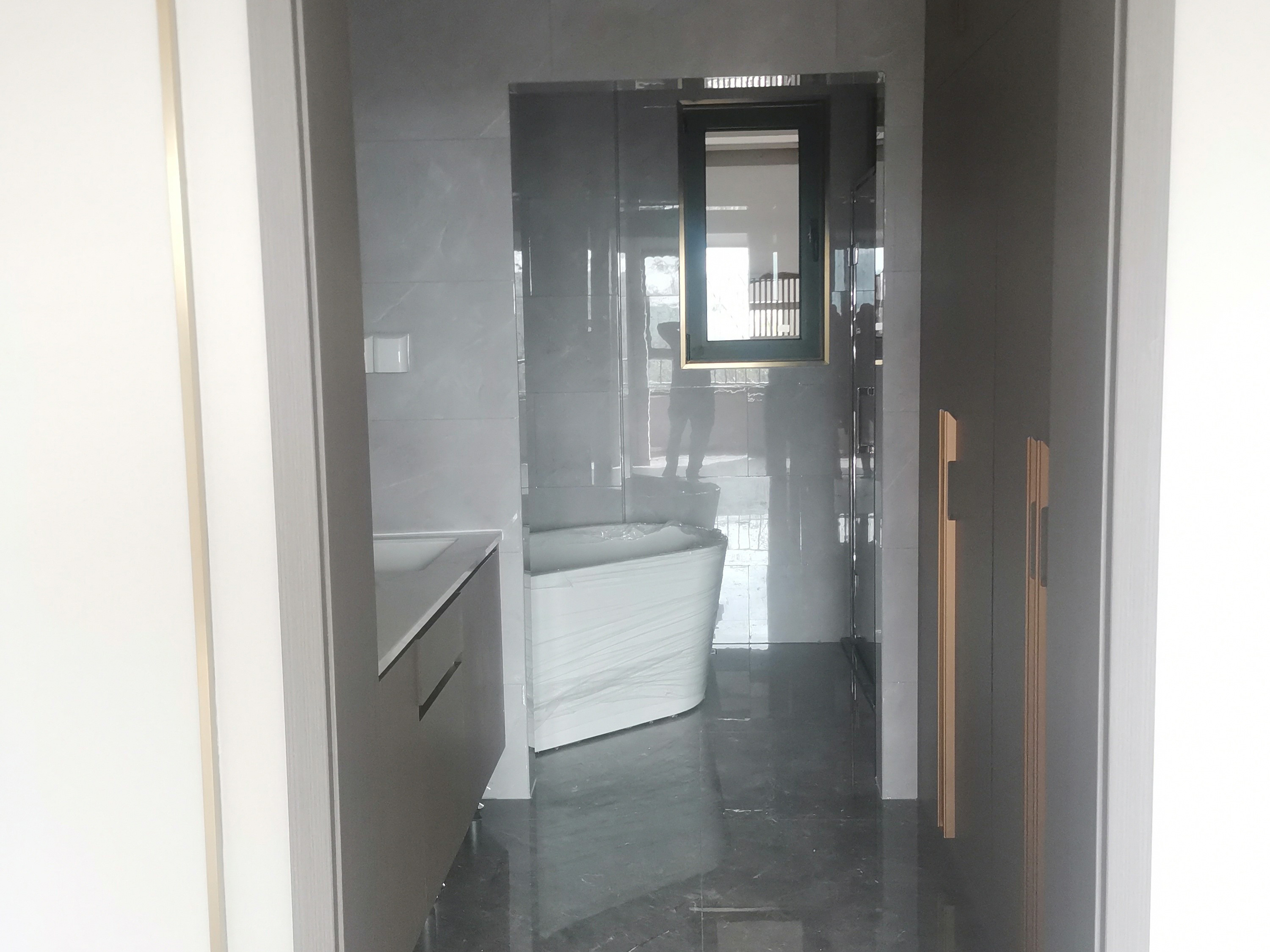

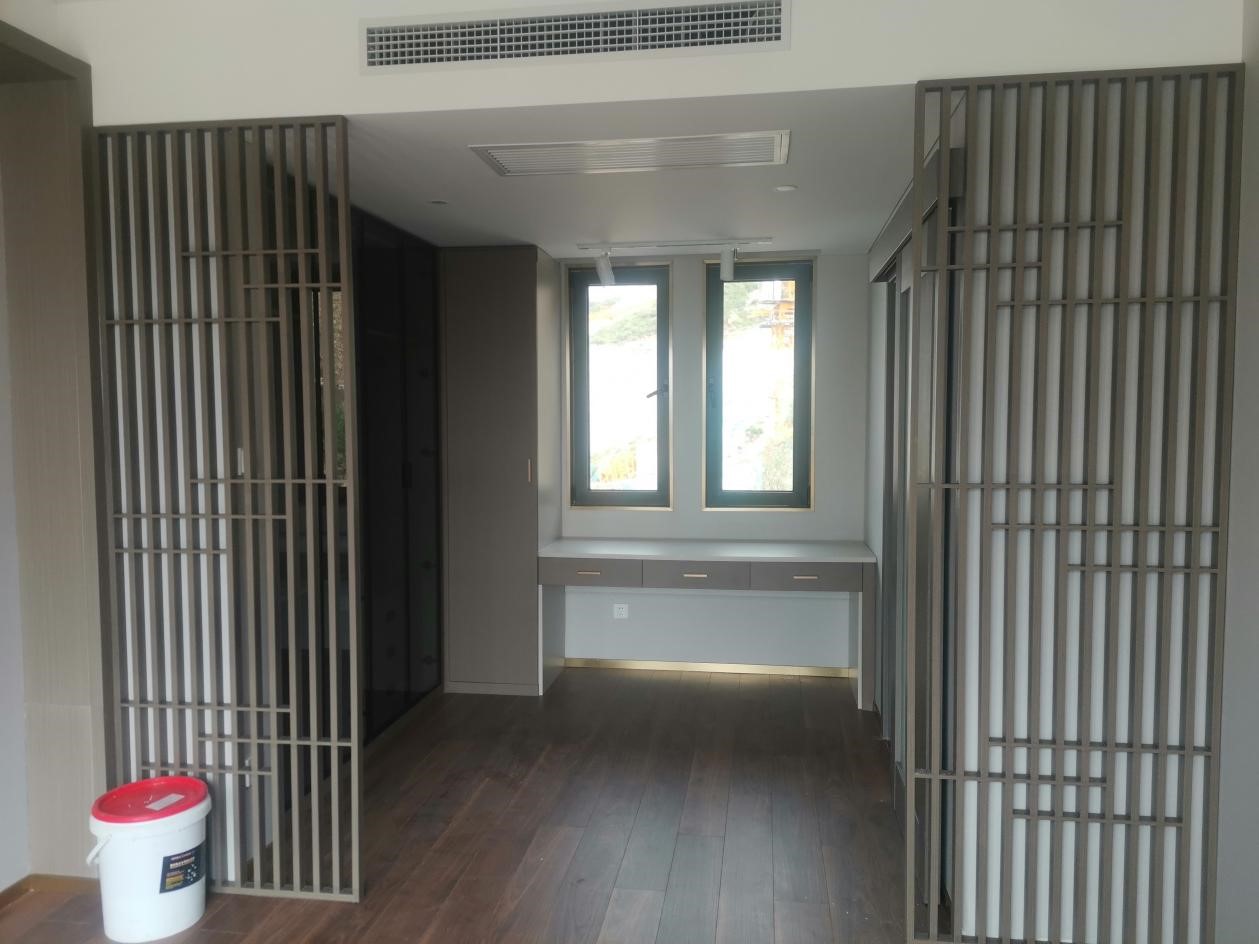

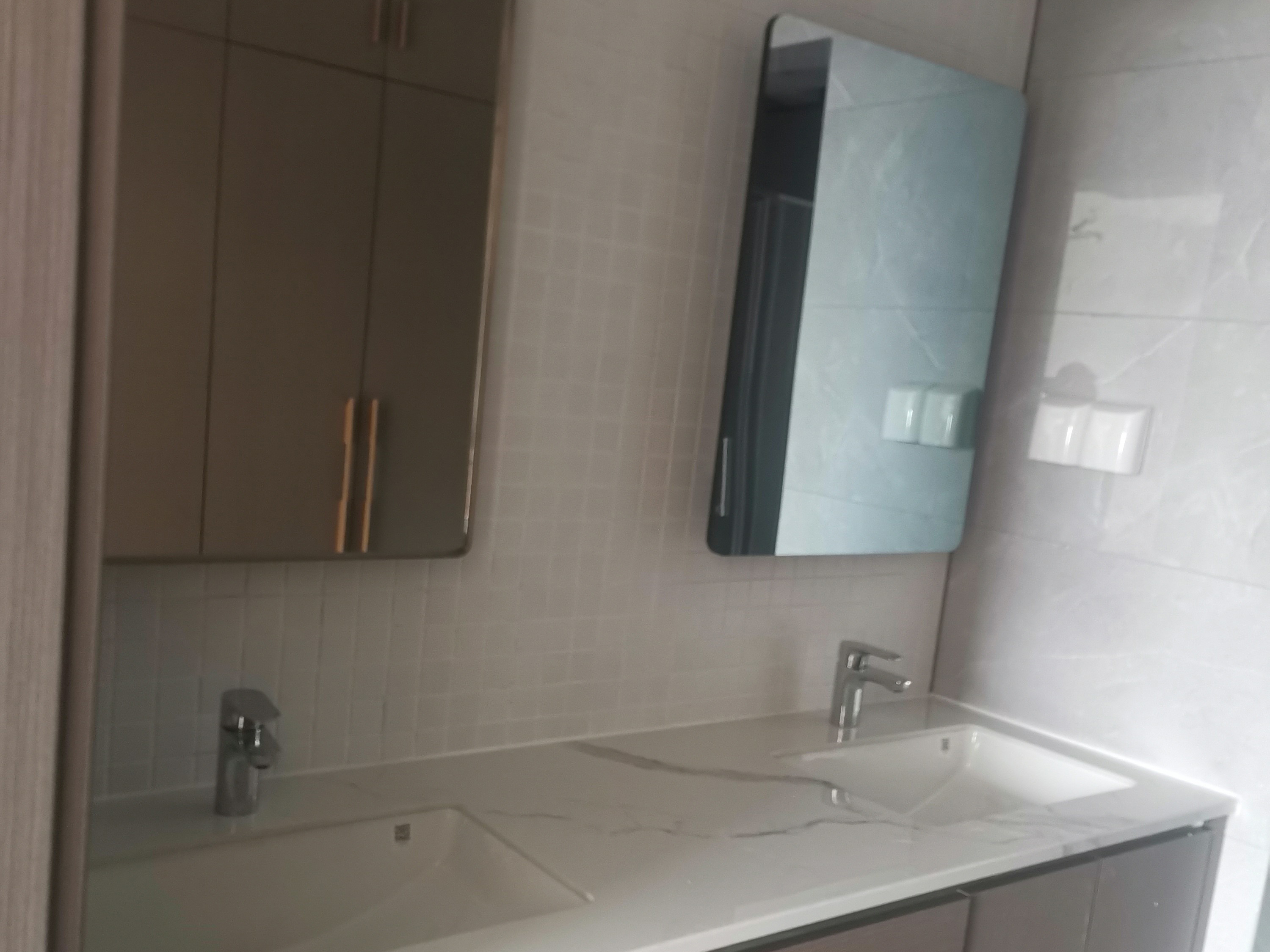

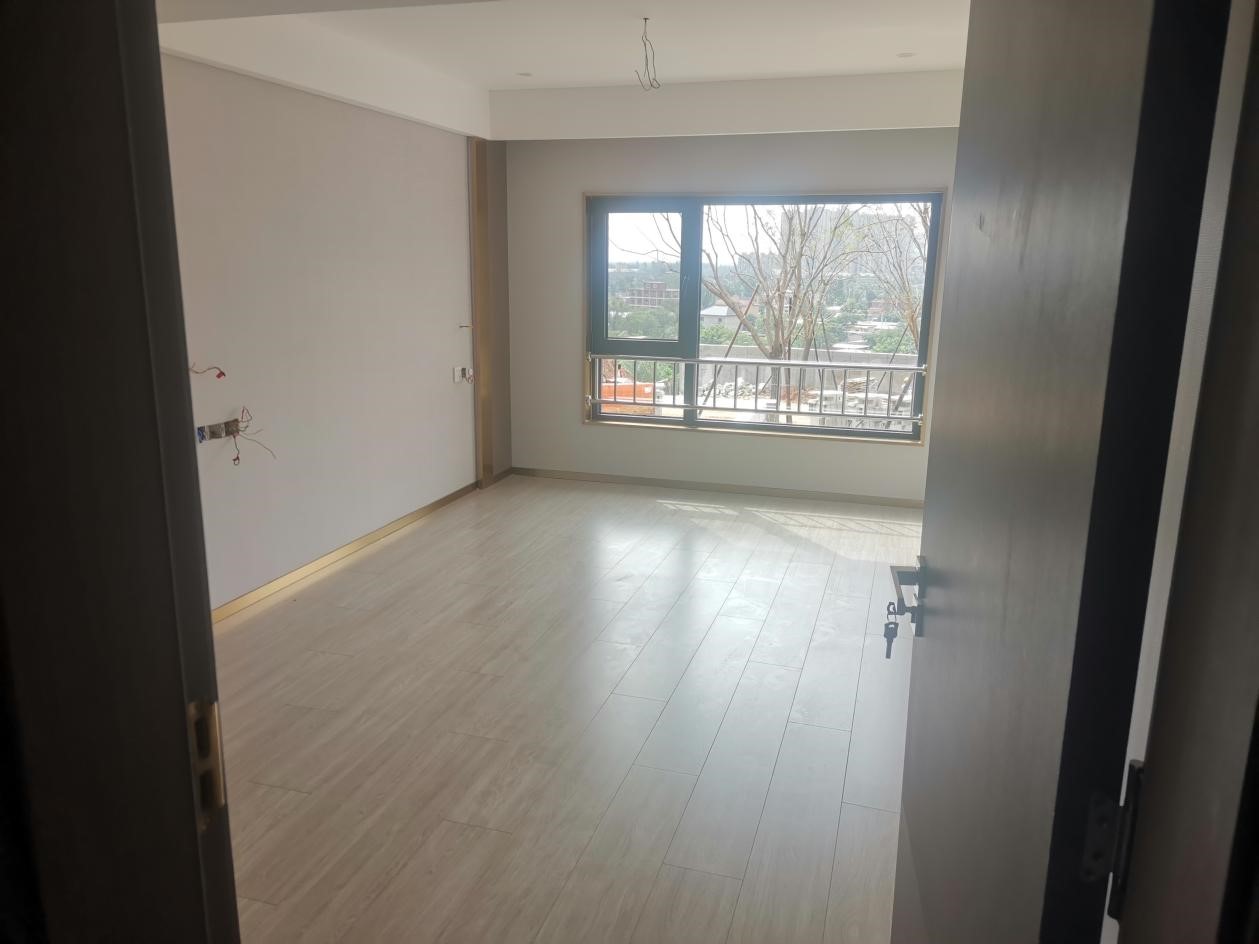

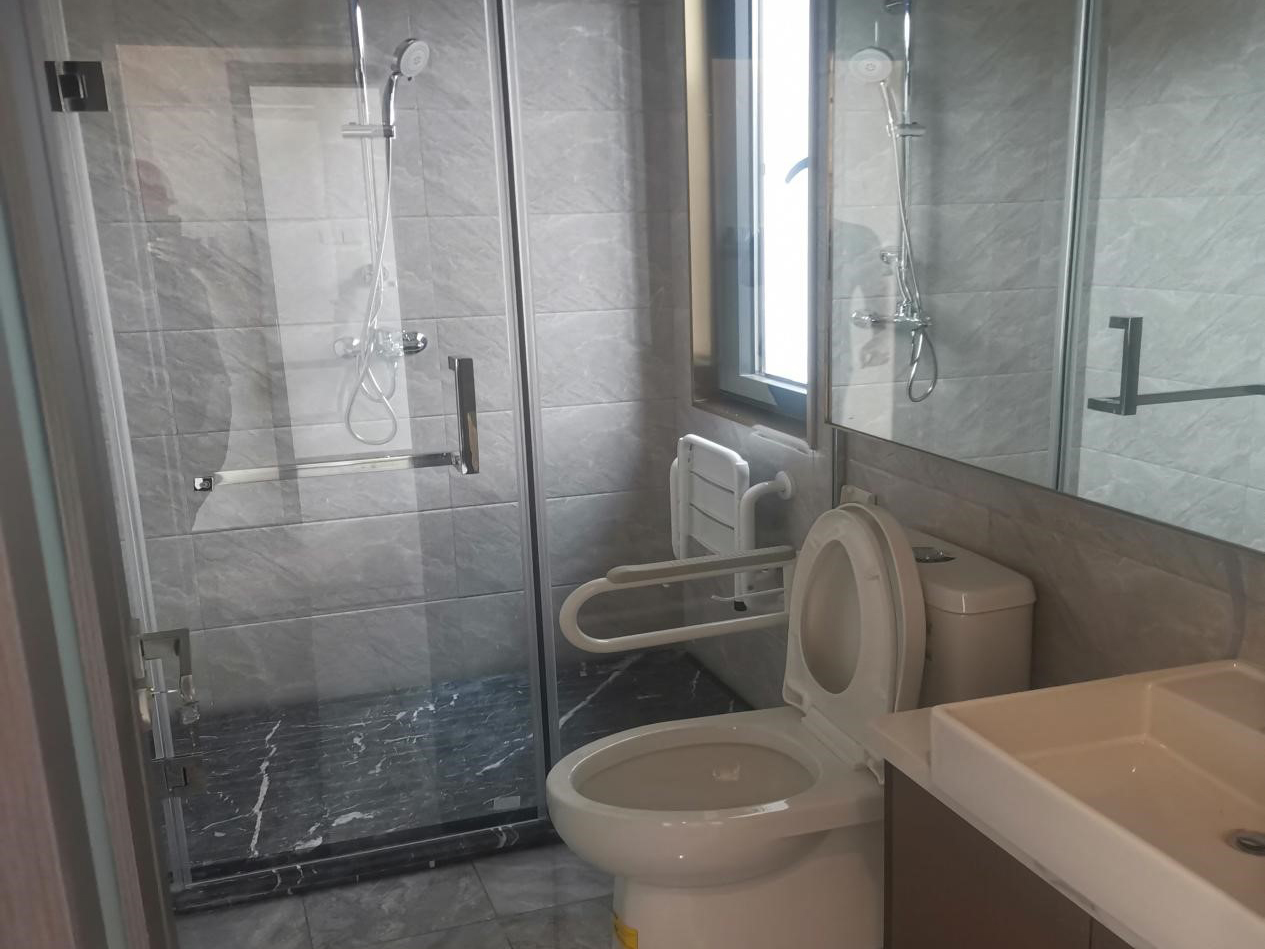

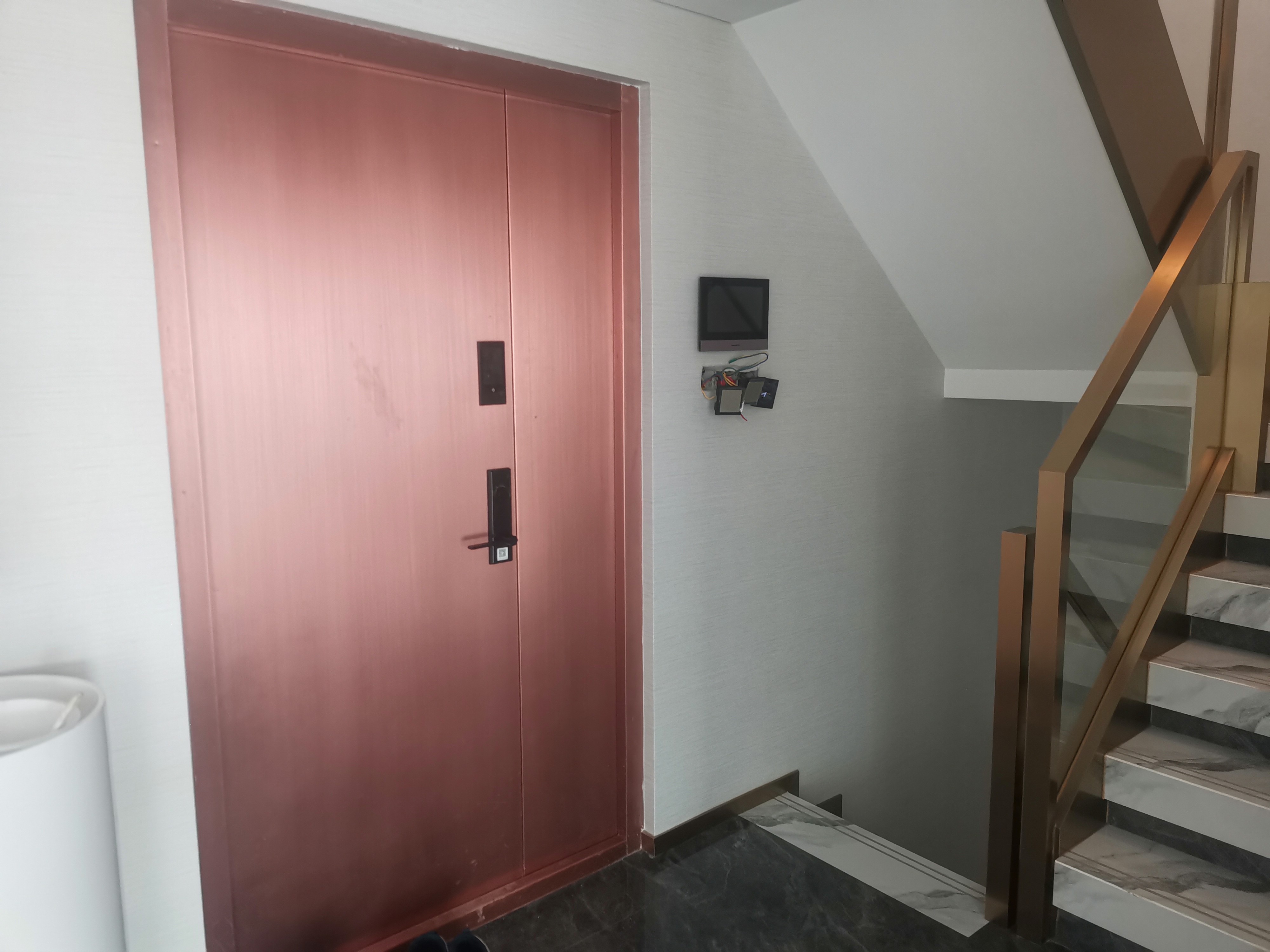

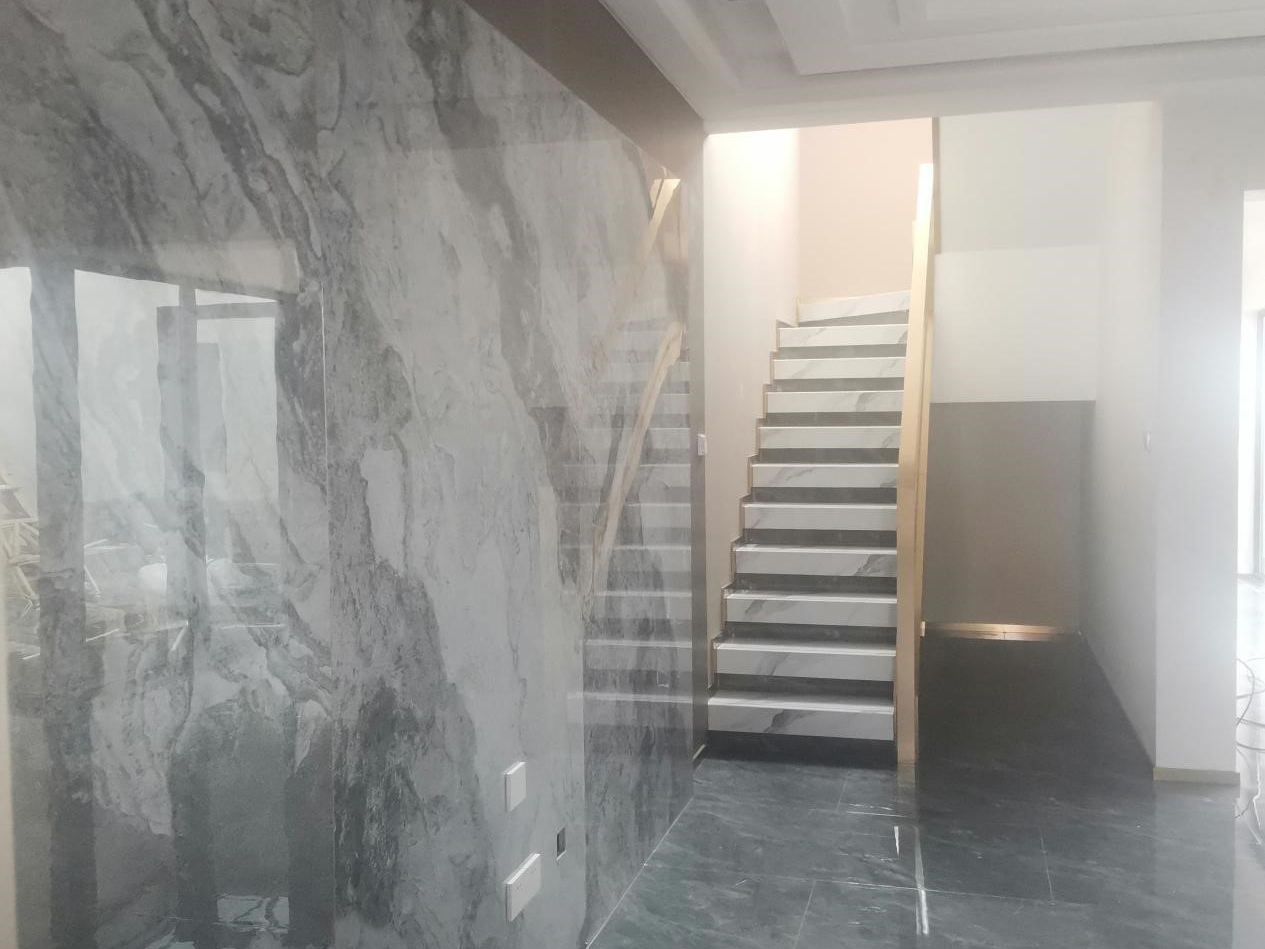

8#樓樣闆間精裝完成,廚衛潔具安裝完成,室內外門窗(chuā§ng)完成,櫥櫃安裝完成,軟裝開始進場施工。

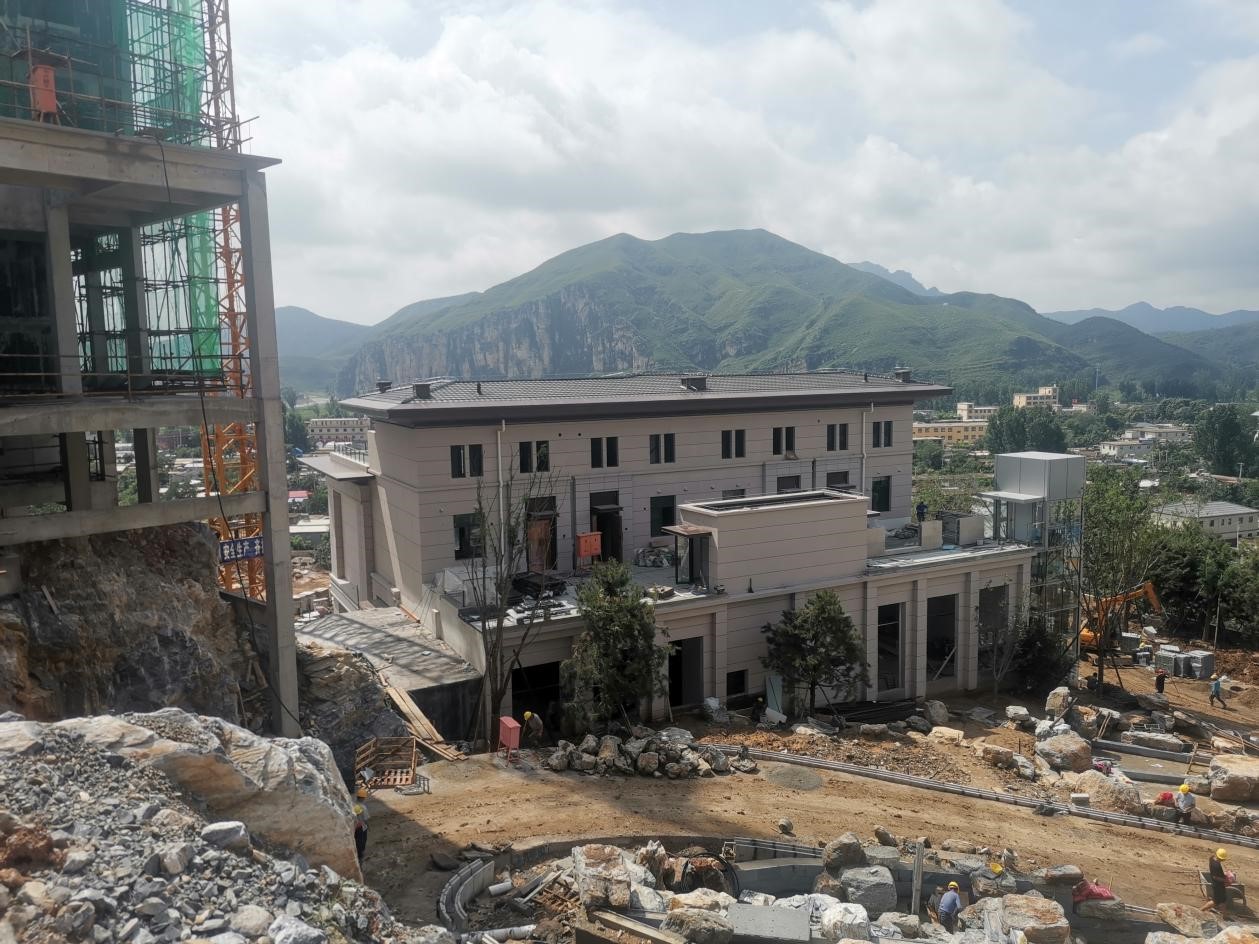

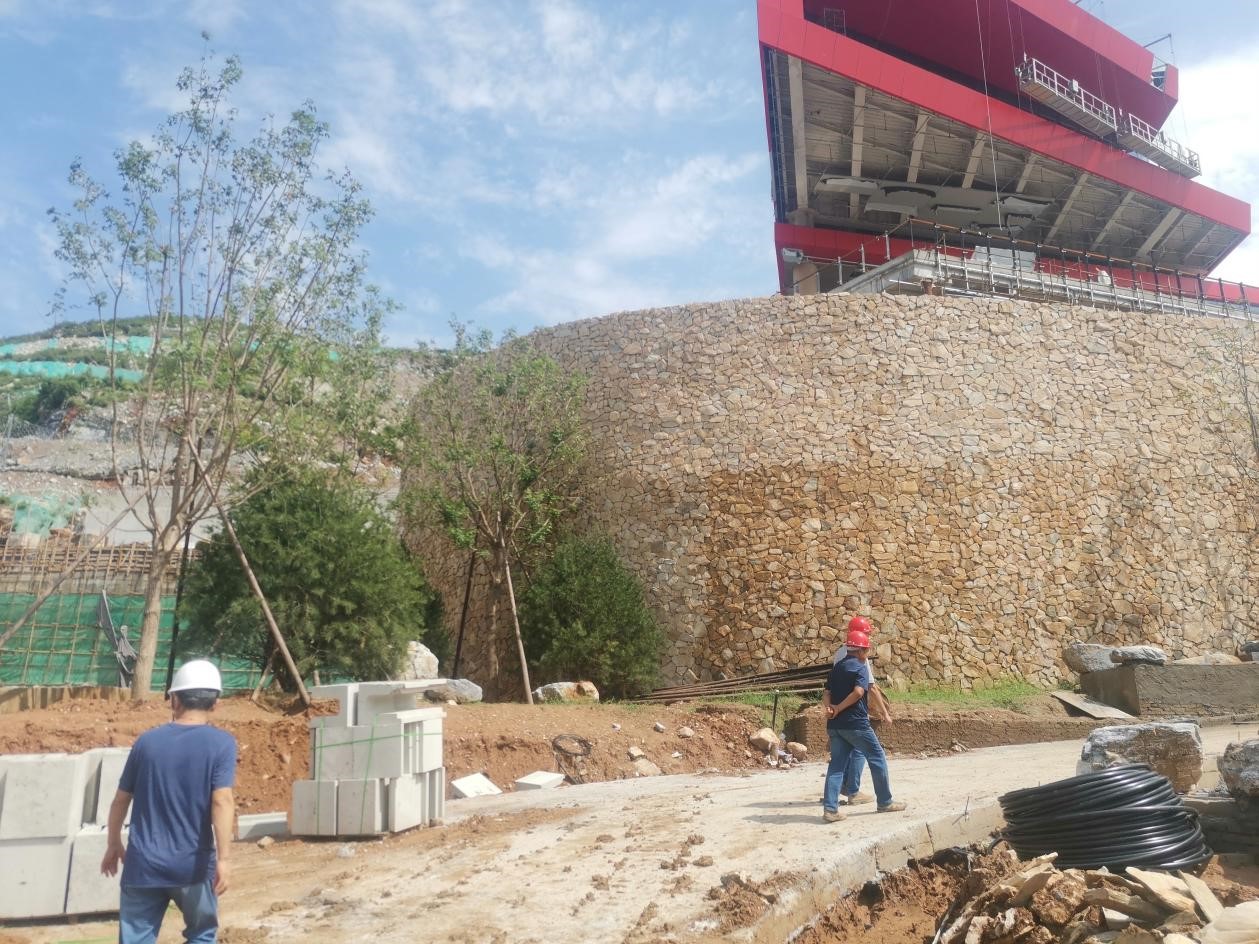

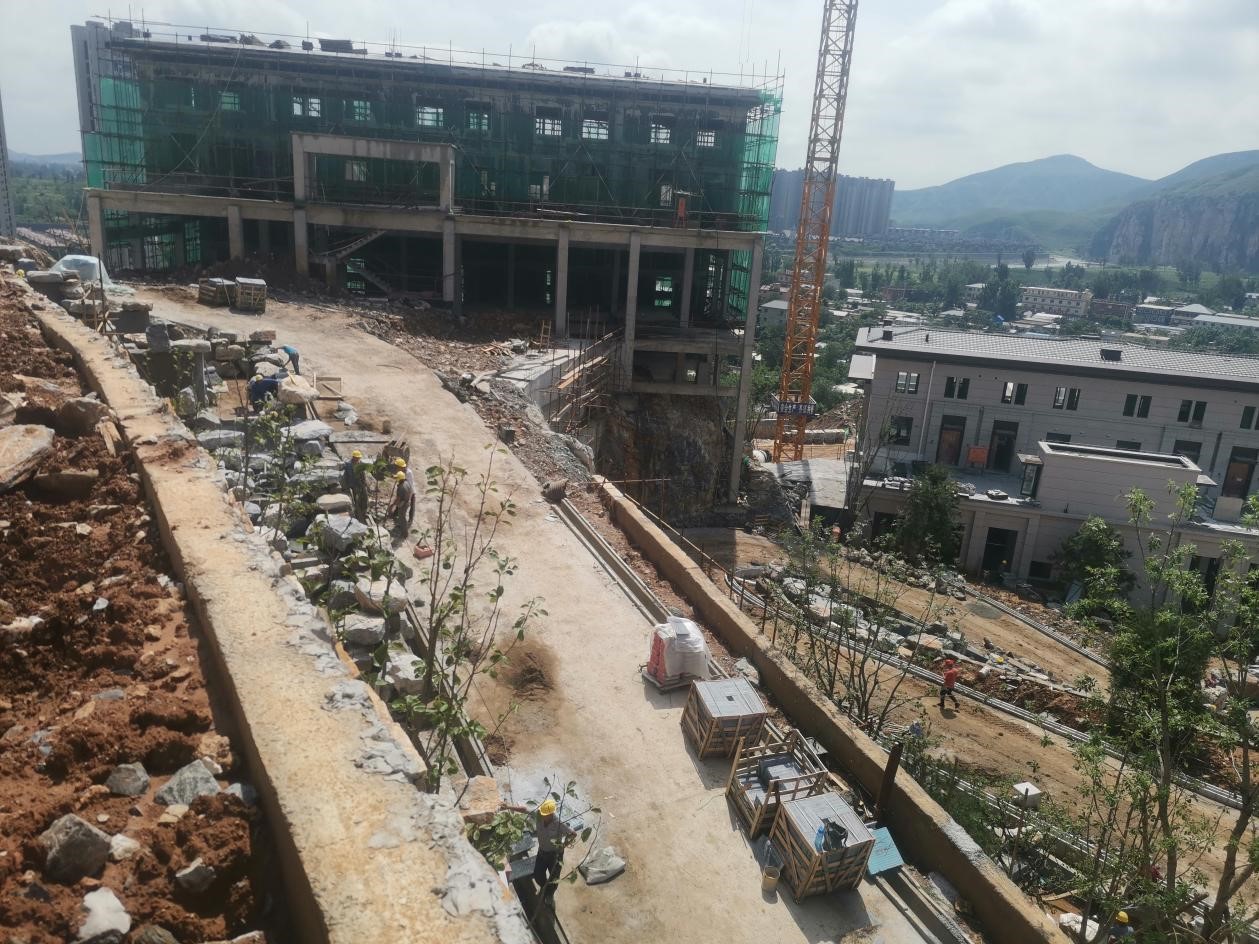

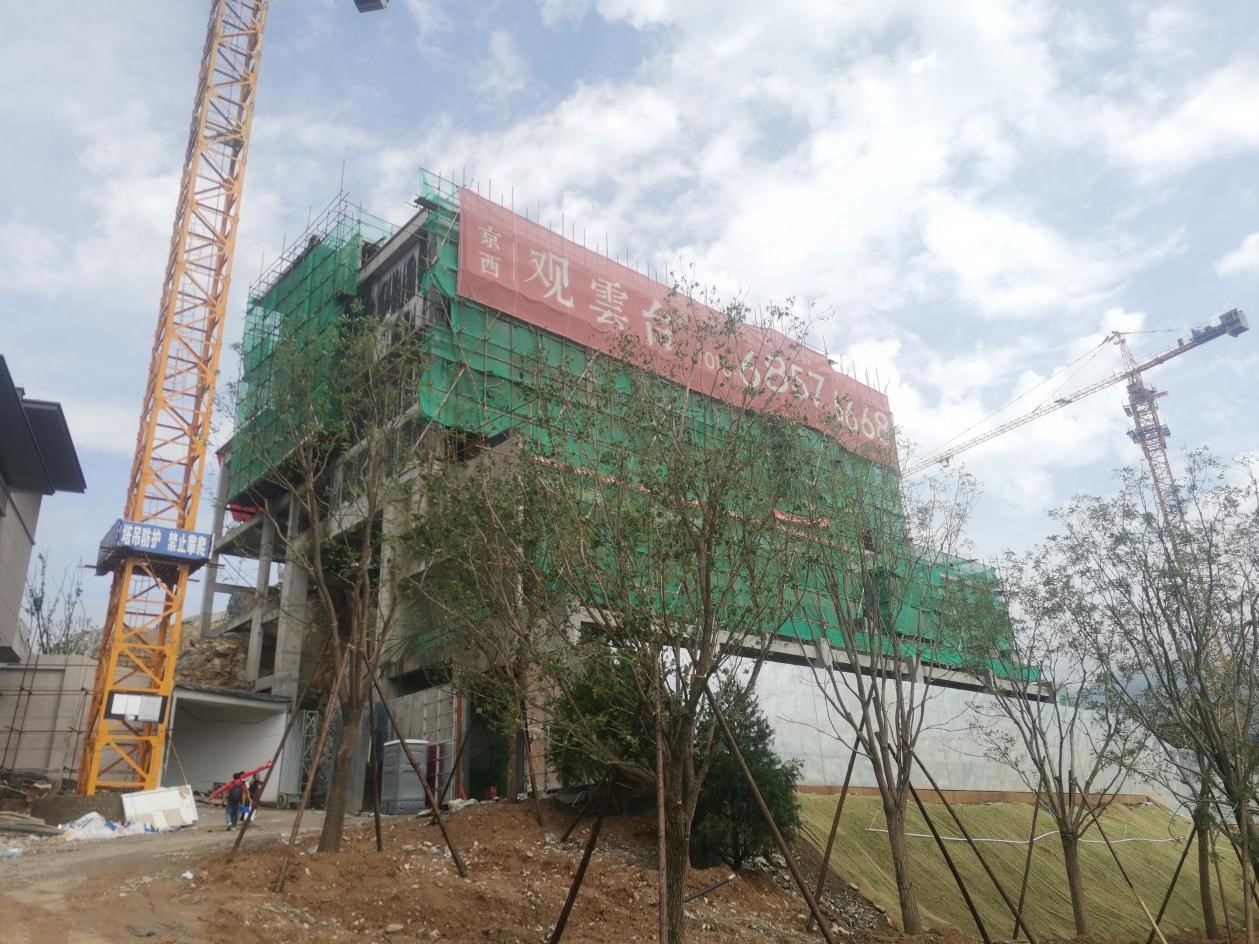

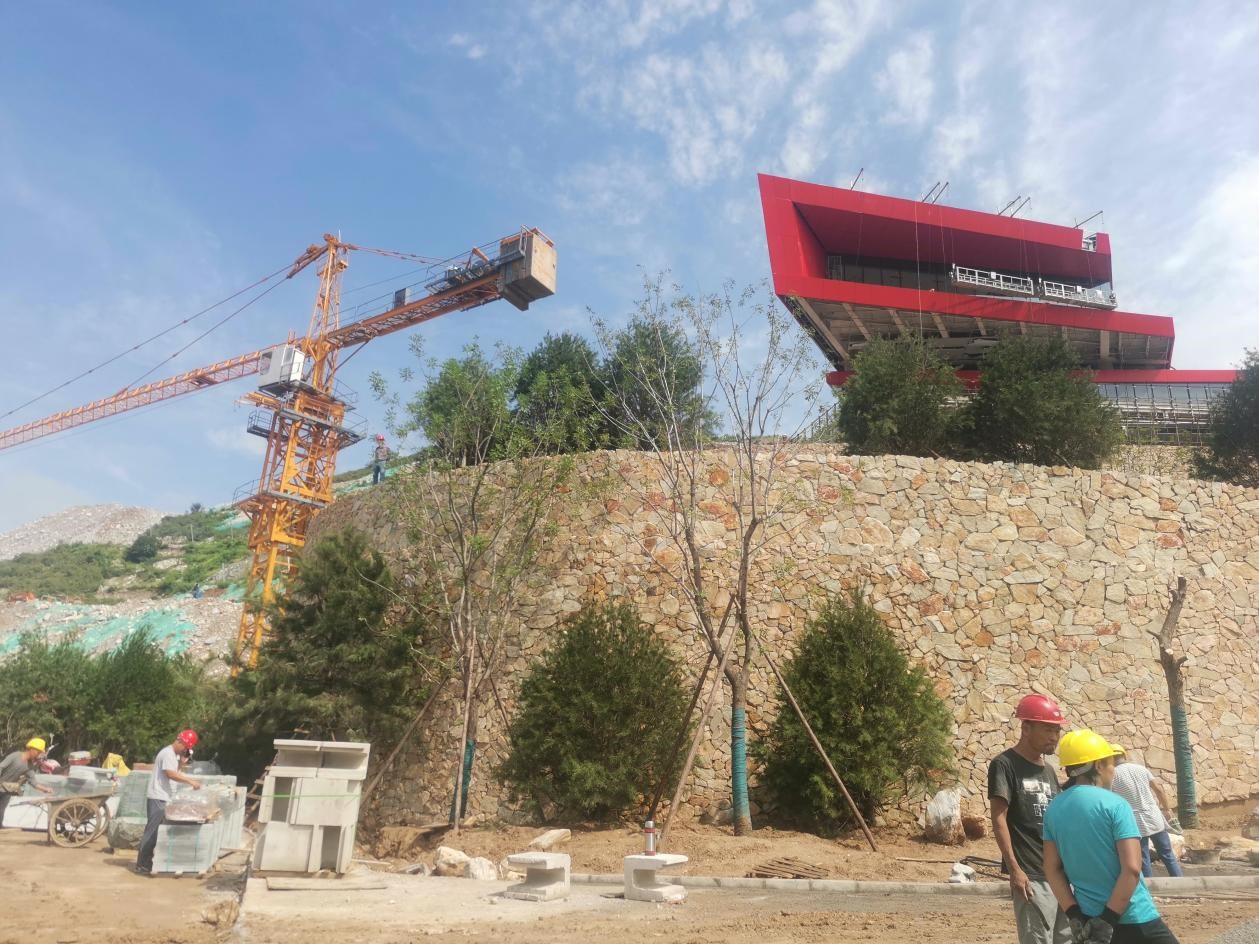

7#樓主體封頂,樓層清理。

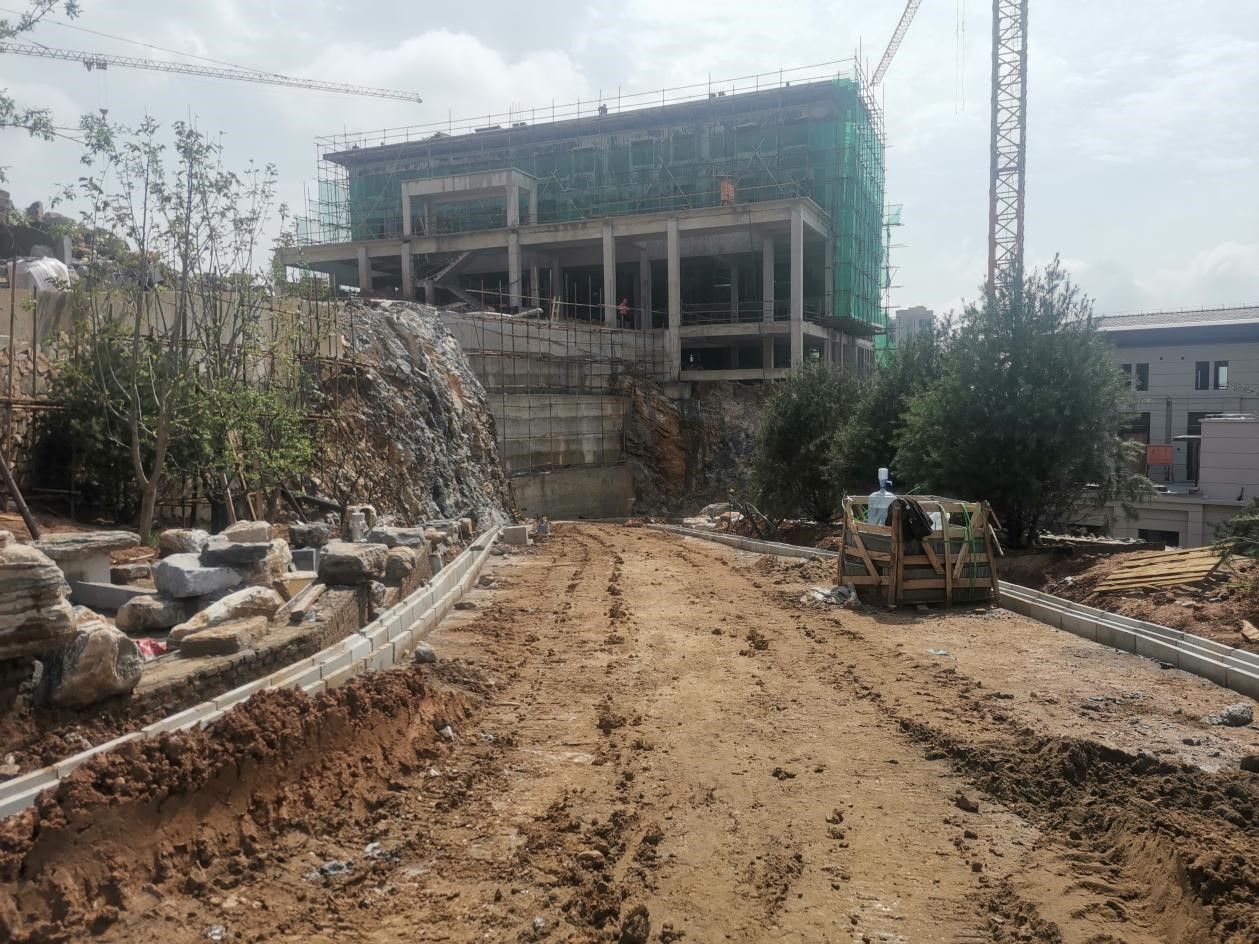

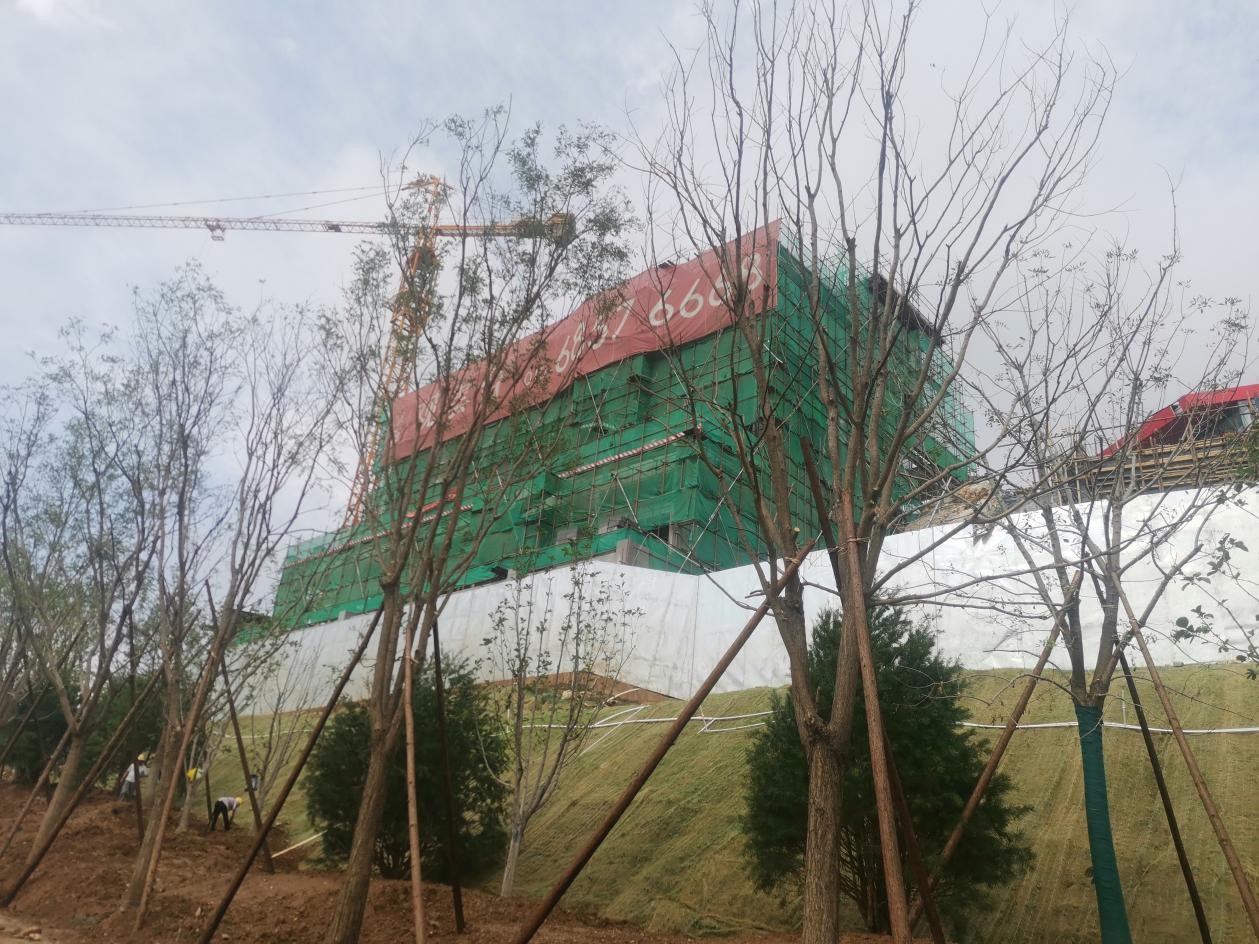

6#樓首層主體封頂。

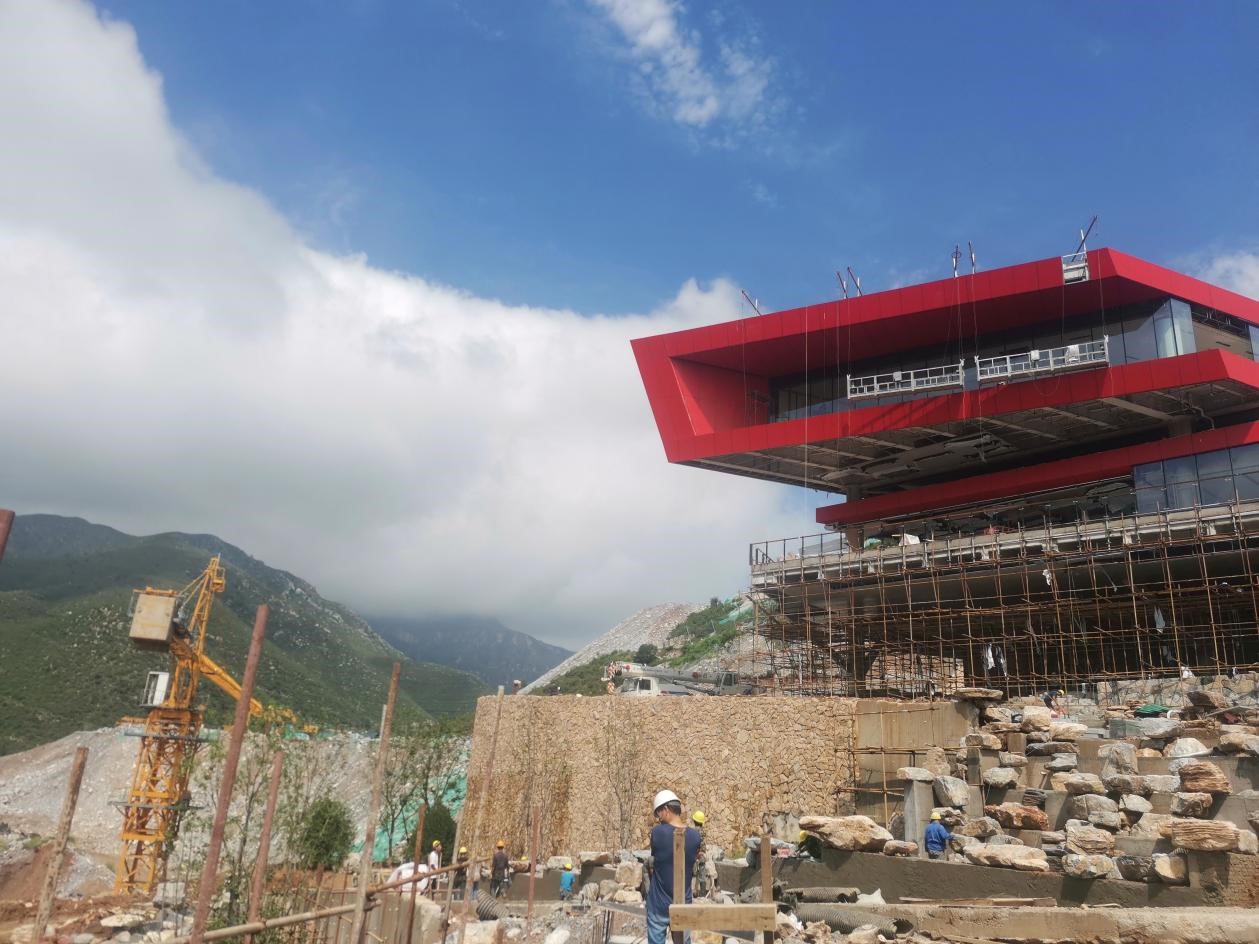

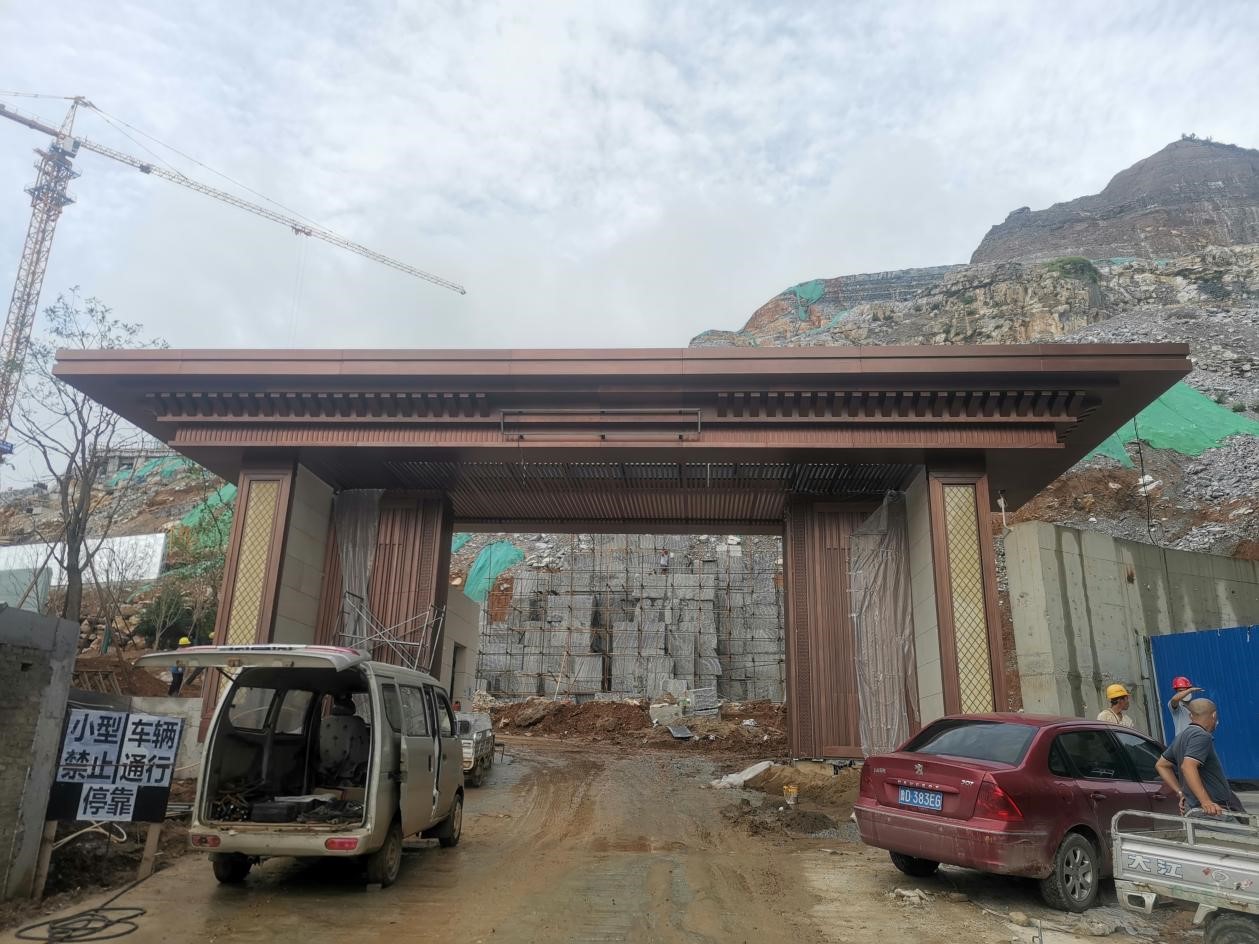

東大門裝飾裝修完成。

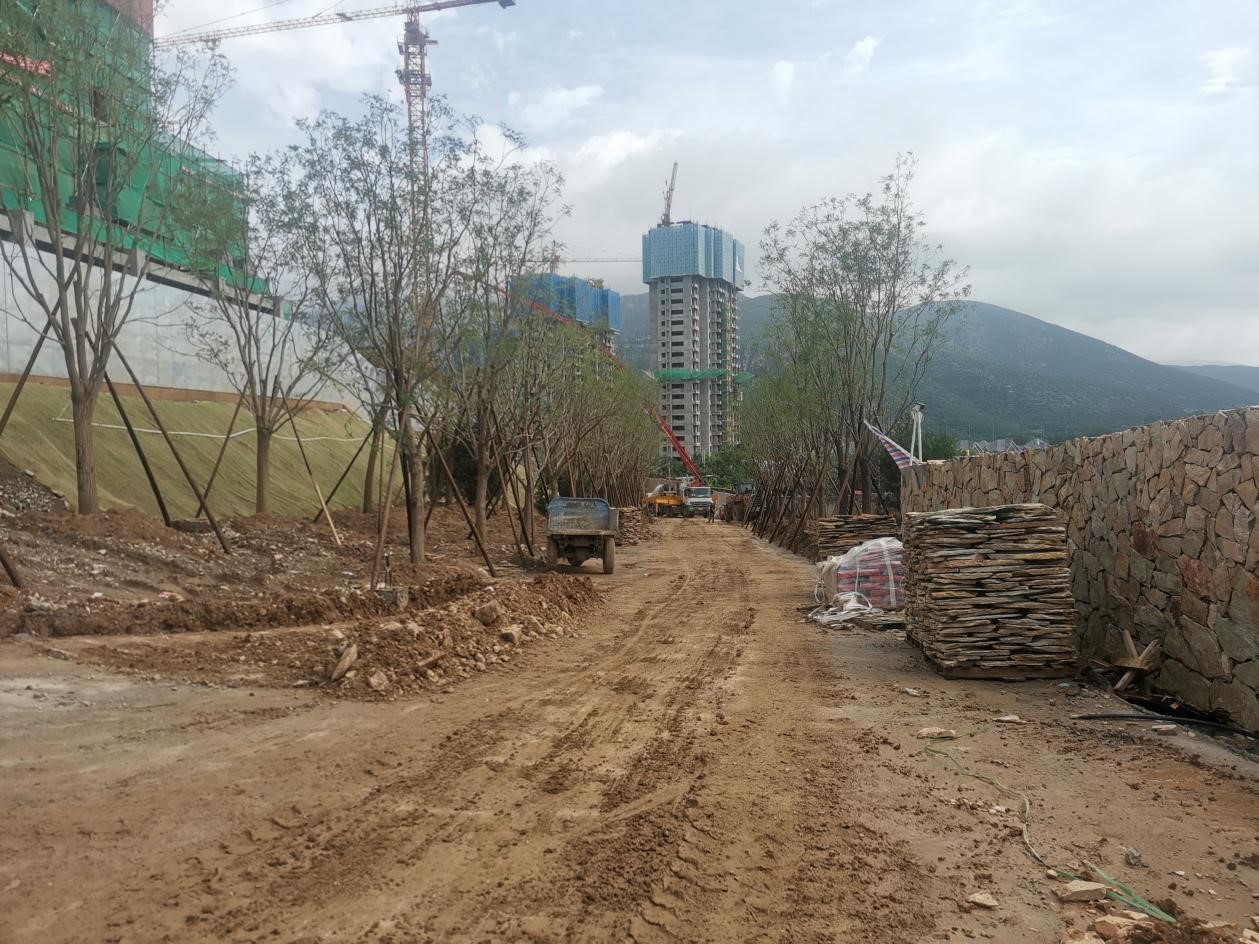

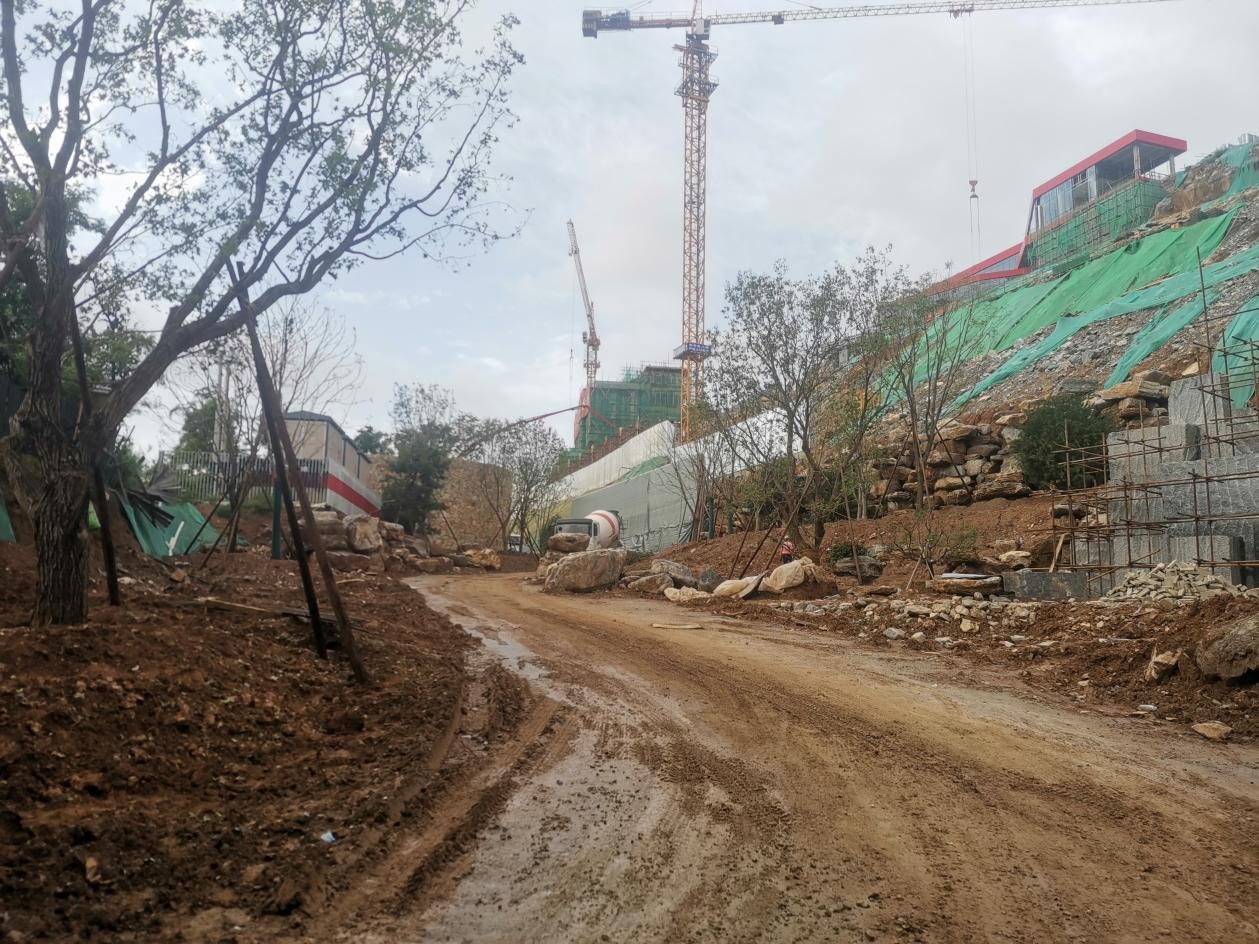

1#及2#樓場平完成,開始放線準備基礎施工。

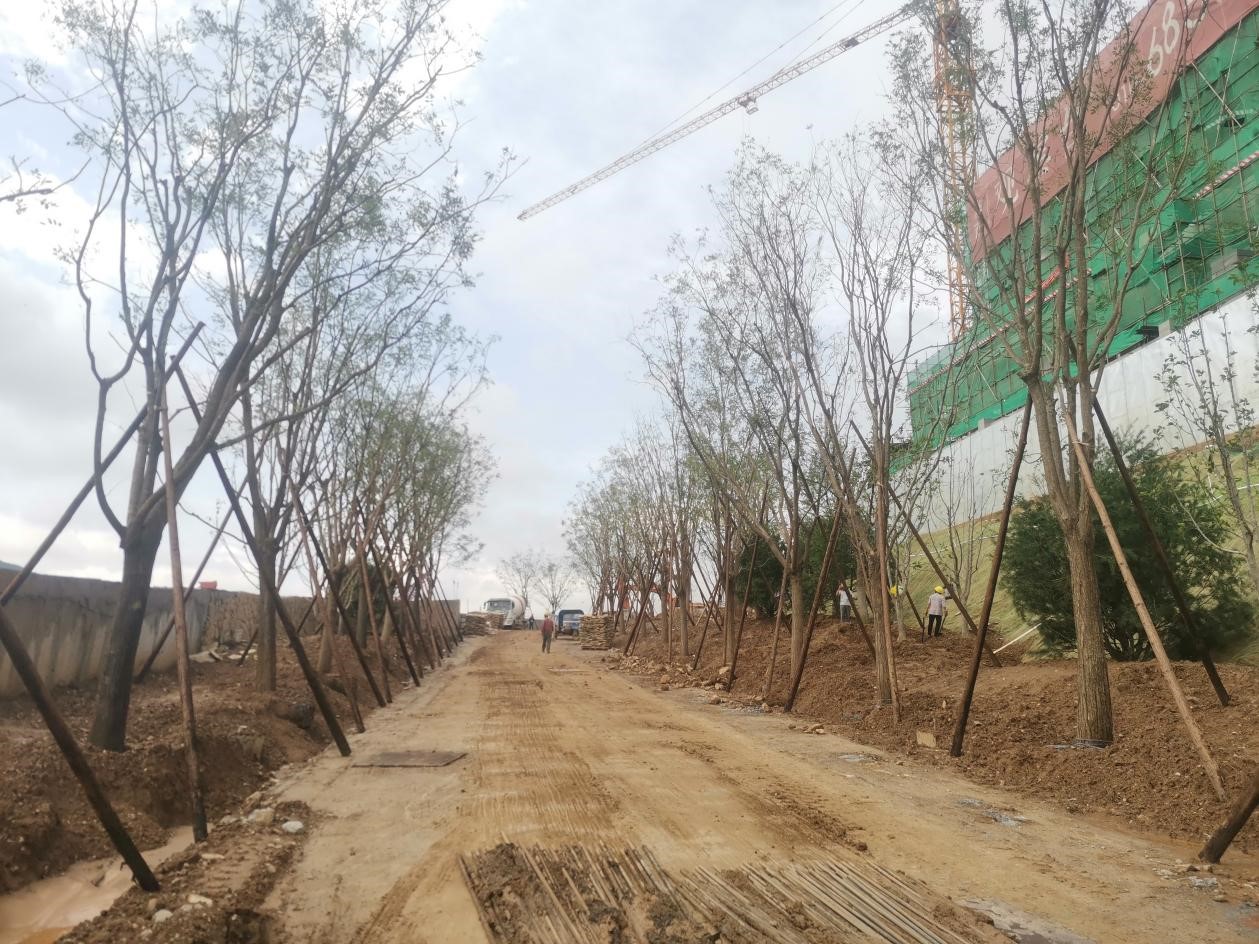

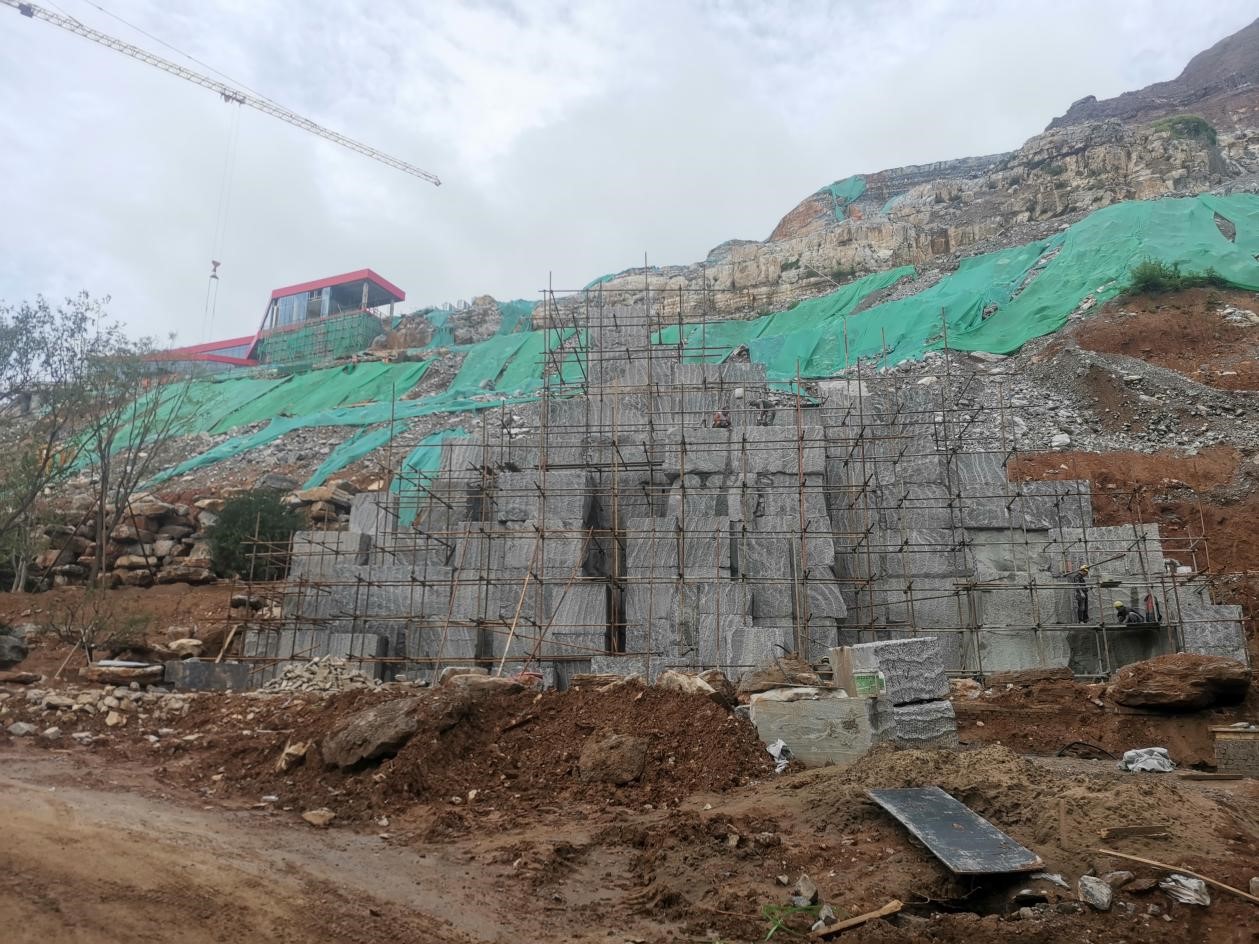

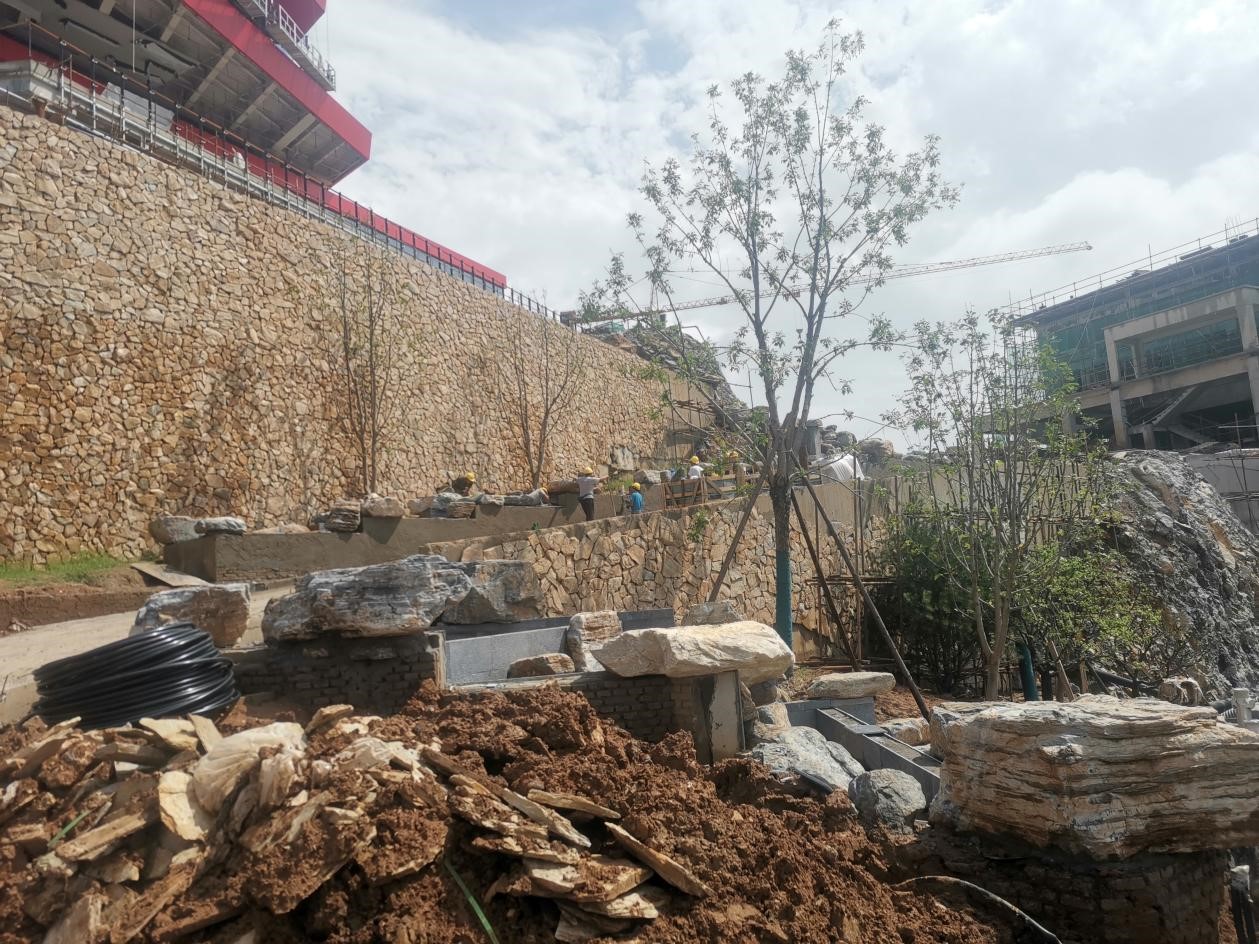

園林部分入口水景景石擺放及灌漿完成,面層雕刻95%,疊溪1-5結構施工完成,景石擺放(fà↑ng)完成,側壁面層石材完成80%,花海部分地形整理完成,花海噴播完成,垂直綠化結構完成等待開(kā≈i)盤種植時令花卉,展示區苗木完成60%。

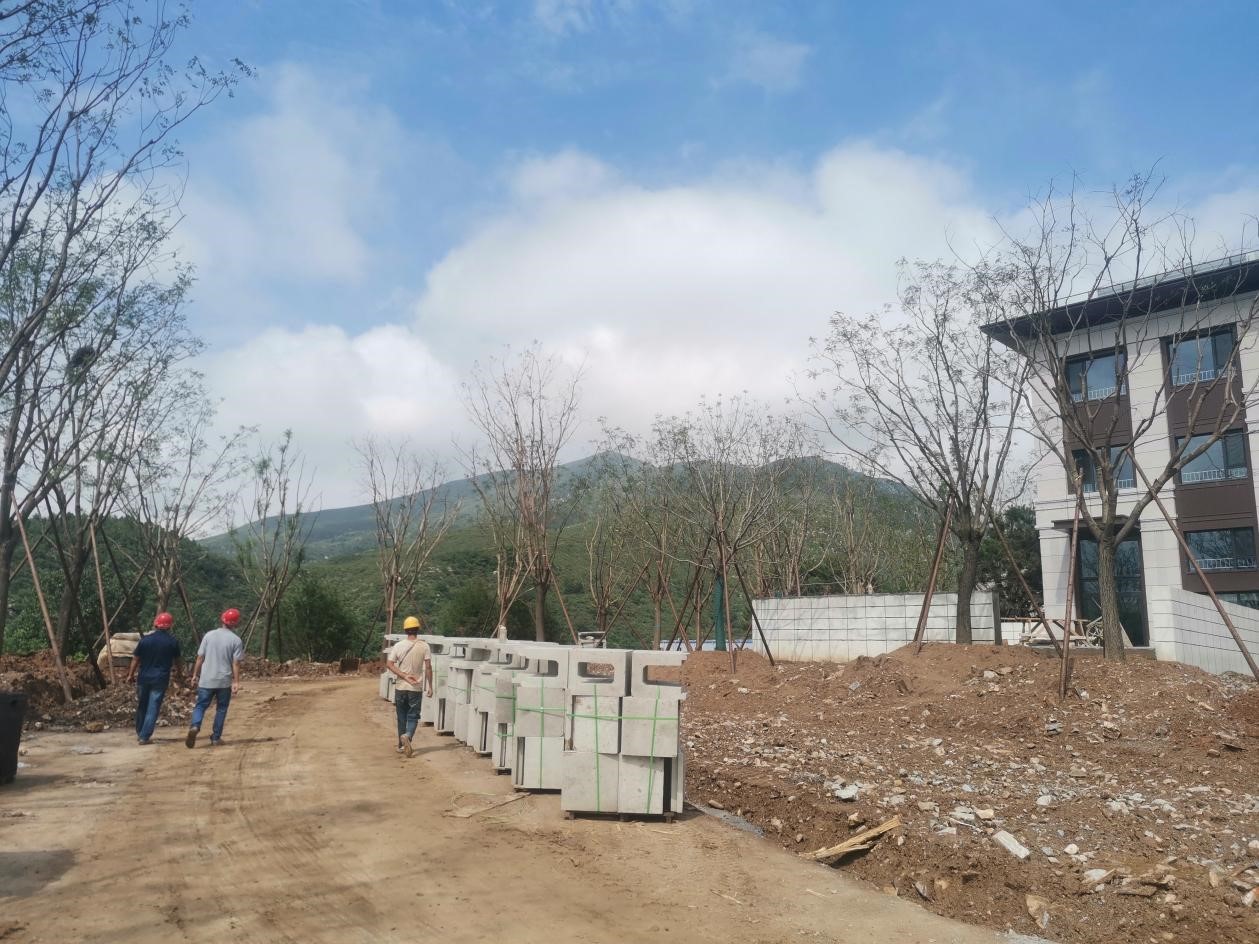

花街及南側道路基礎墊層完成,排水溝基礎開挖及墊層澆築完成80%,排水溝安裝完成30%。
現場各方單位有序組織交叉作業,同步推進現場園林(líΩn)展示區、樣闆間軟裝及售樓處裝修施工,同時A1A2開始基礎施工,确保各項工程節點如期£完成!
